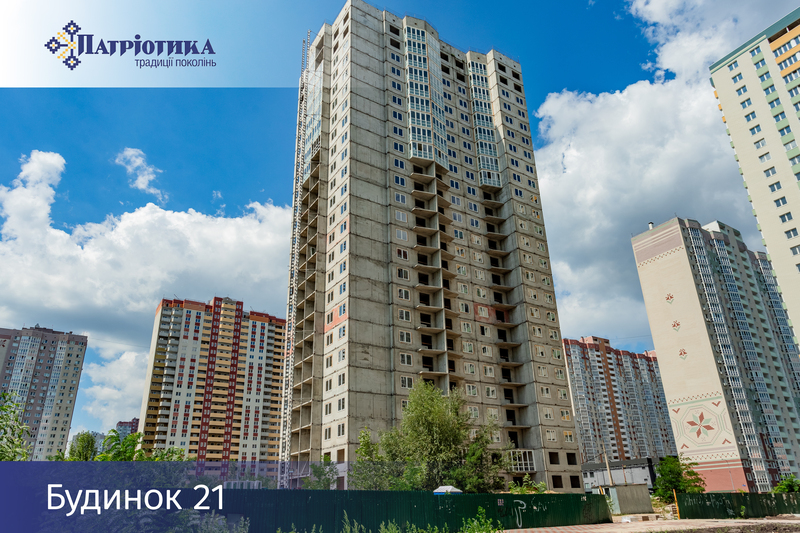

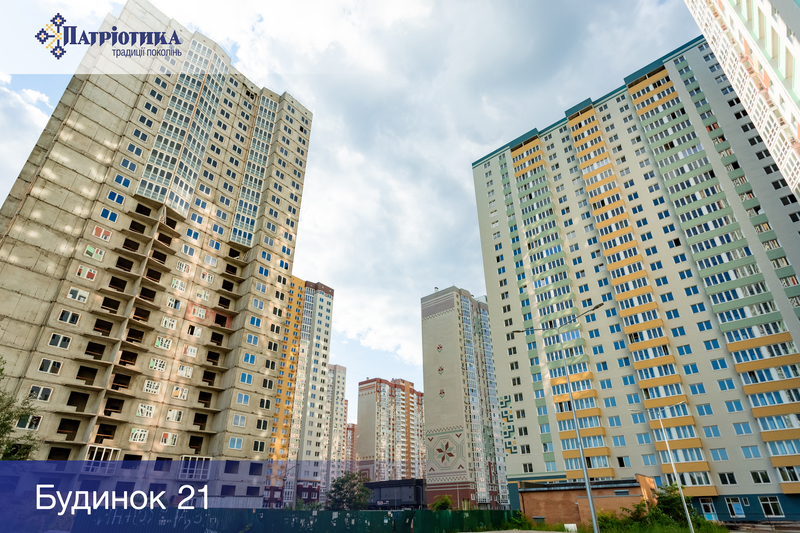

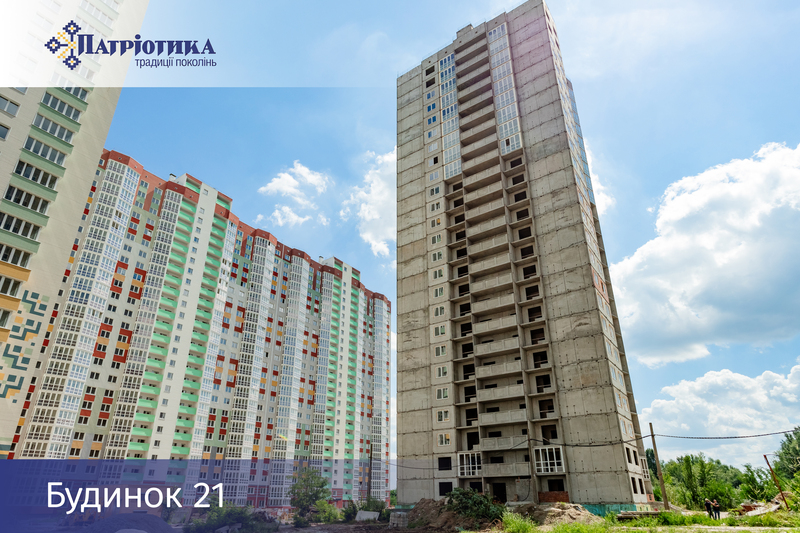

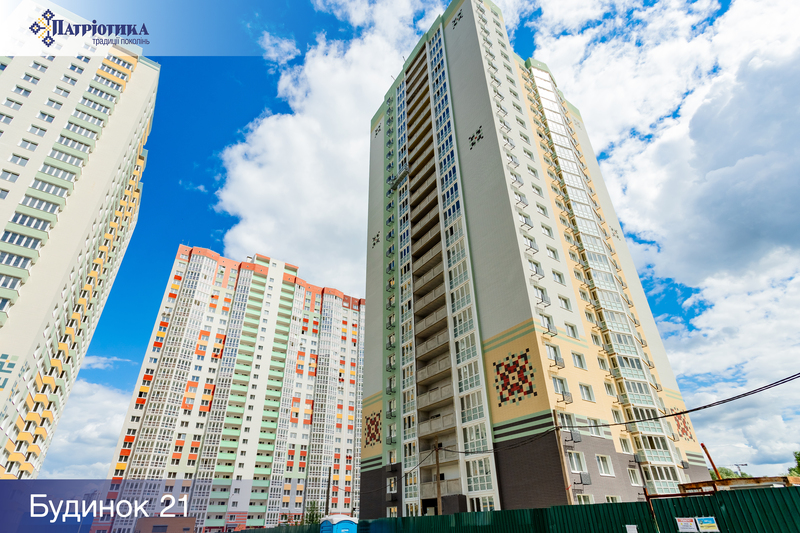

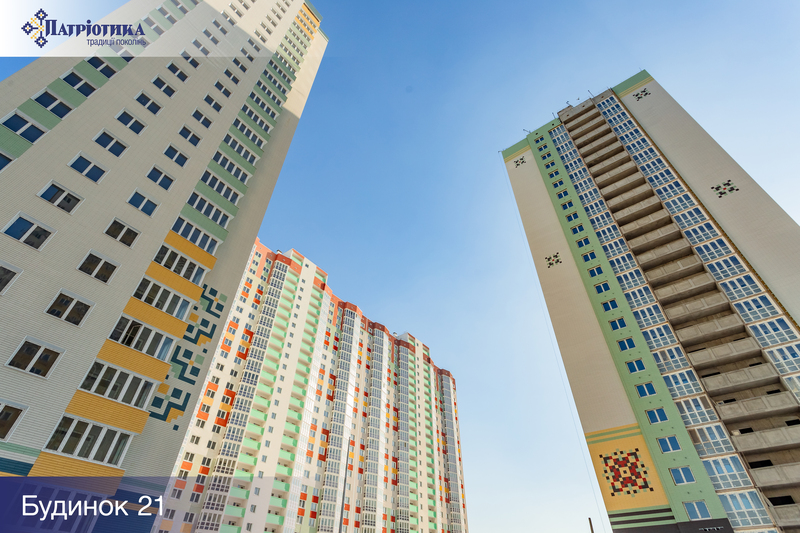

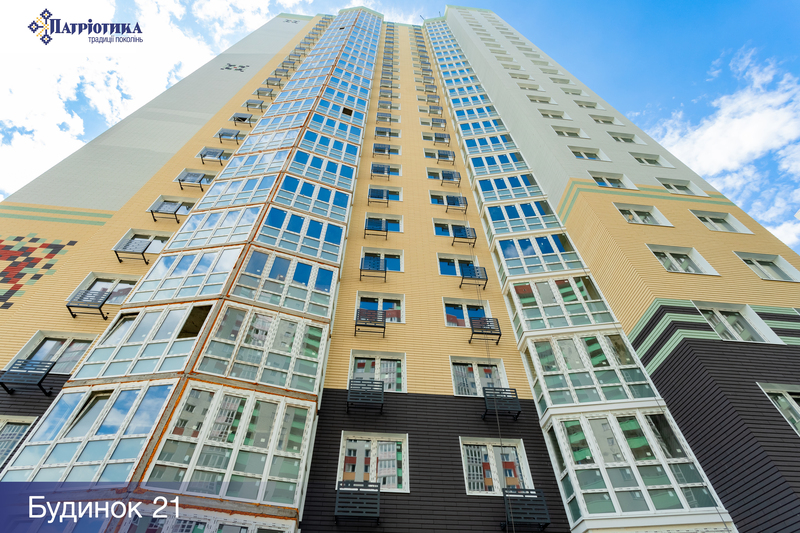

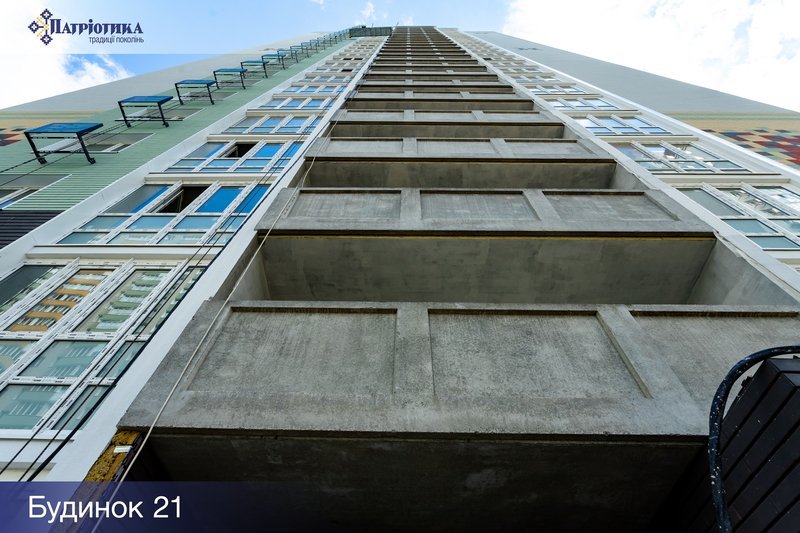

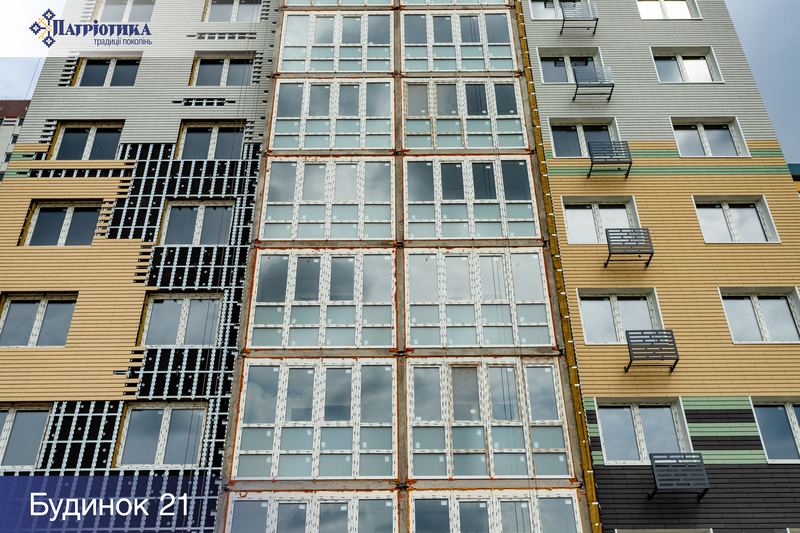

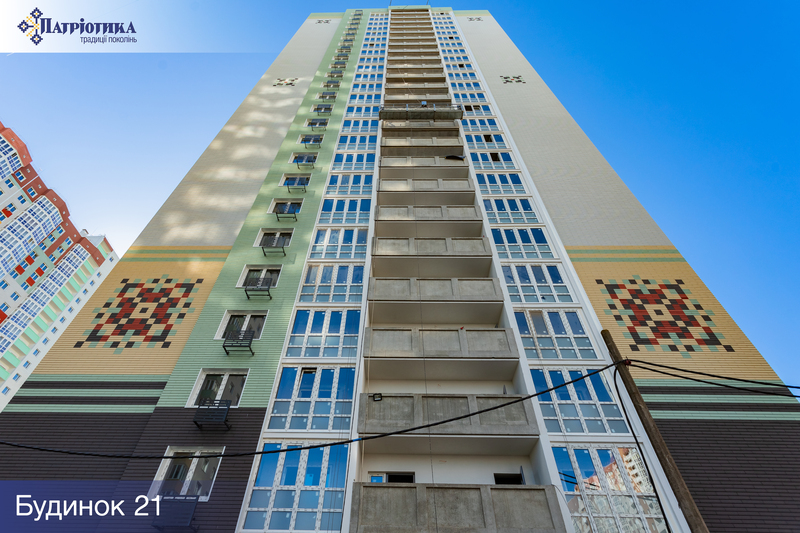

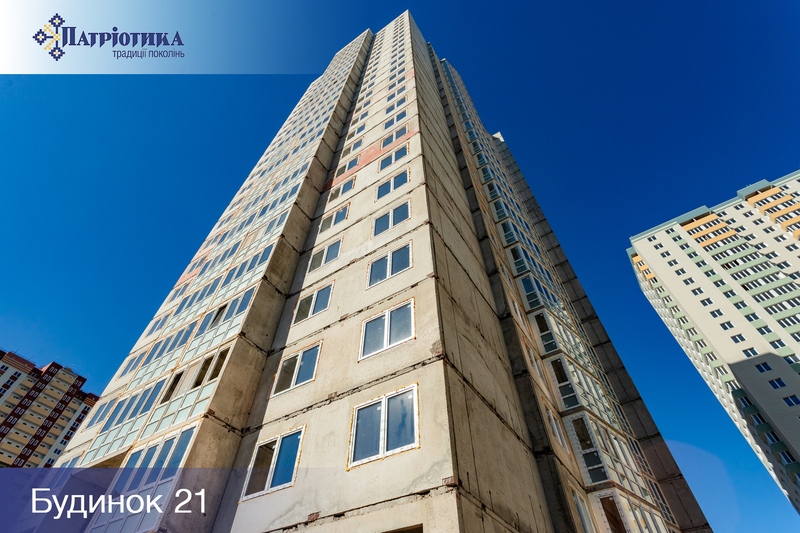

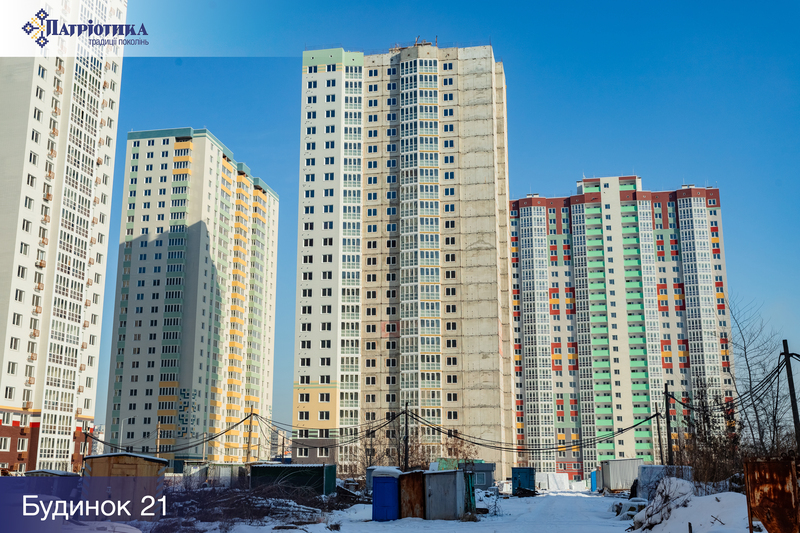

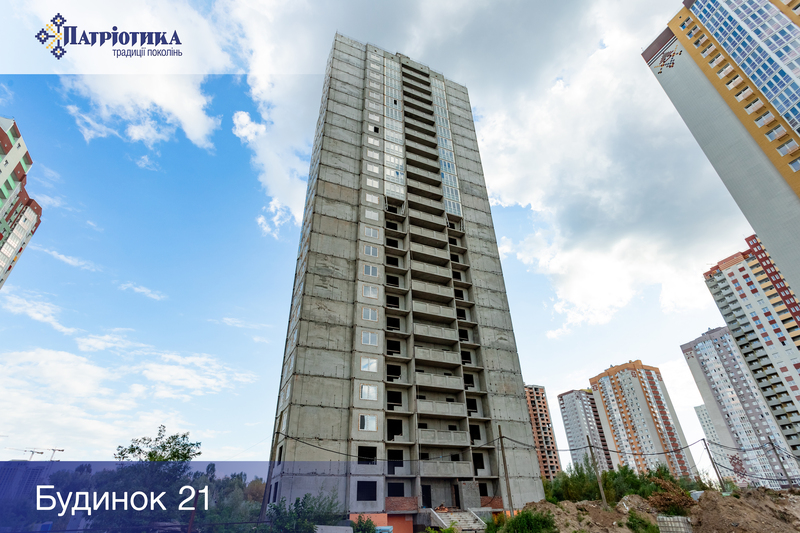

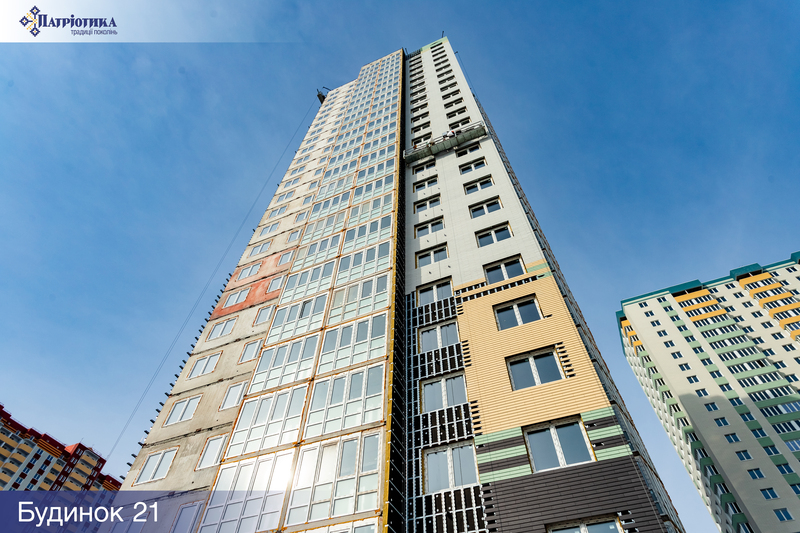

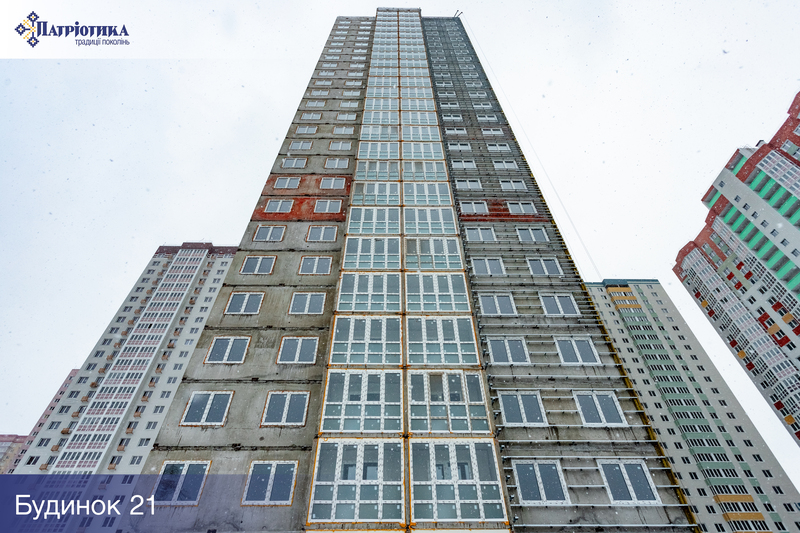

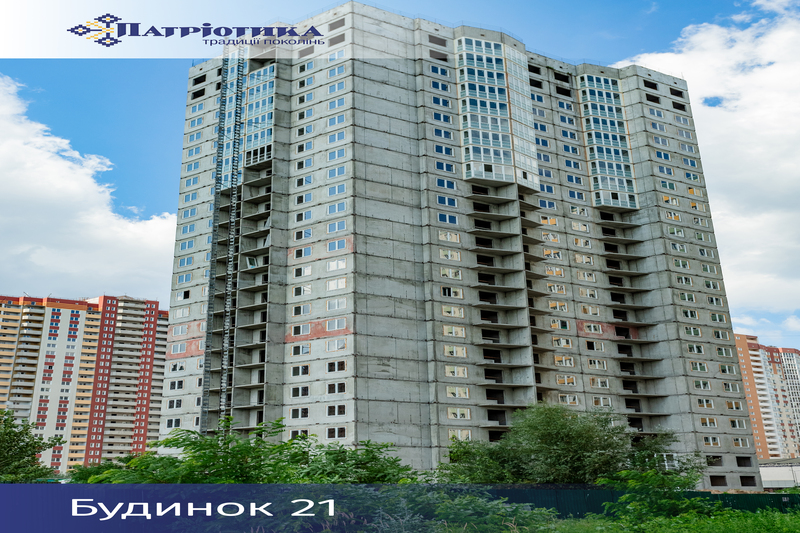

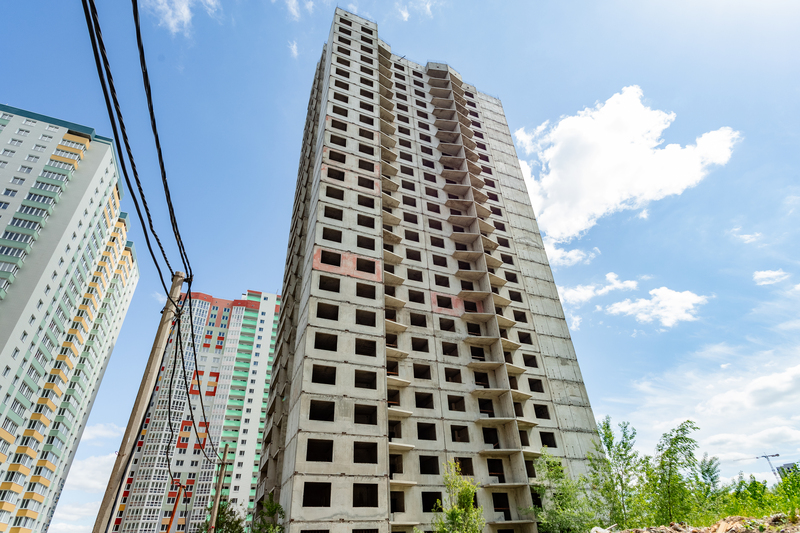

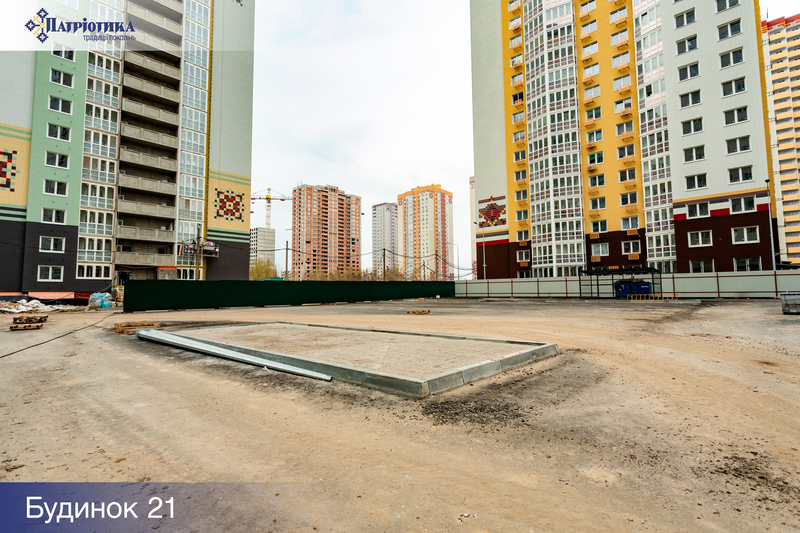

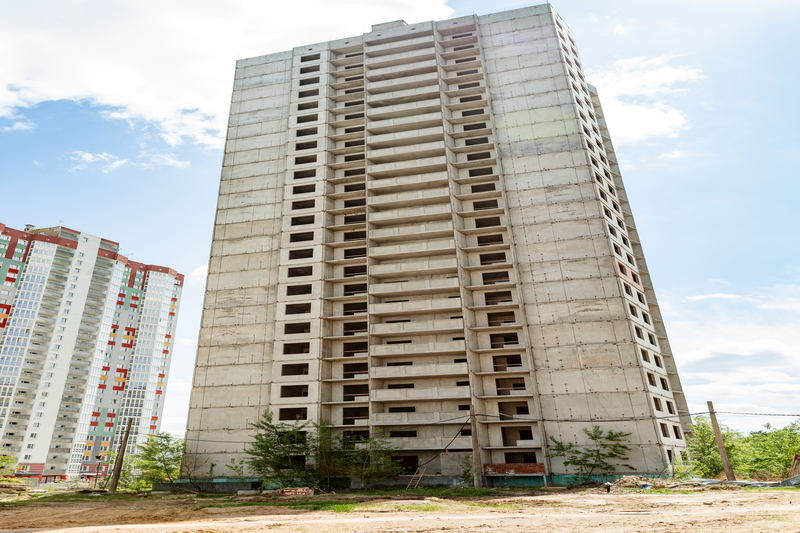

Будинок №21 ЖК Патріотика (Слобожанщина)
Травень 2025 р.

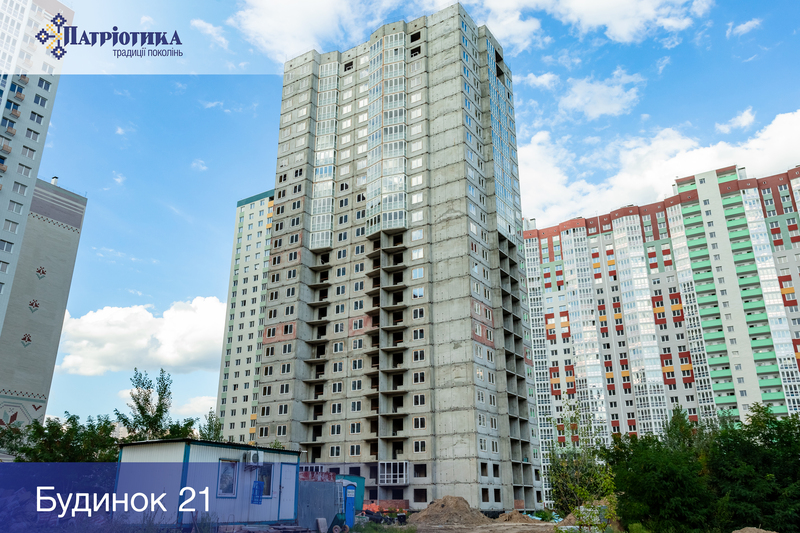

- Проведено тендер по віконним конструкціям, підрядник формує договірну ціну, готується підрядна угода
Червень 2025 р.

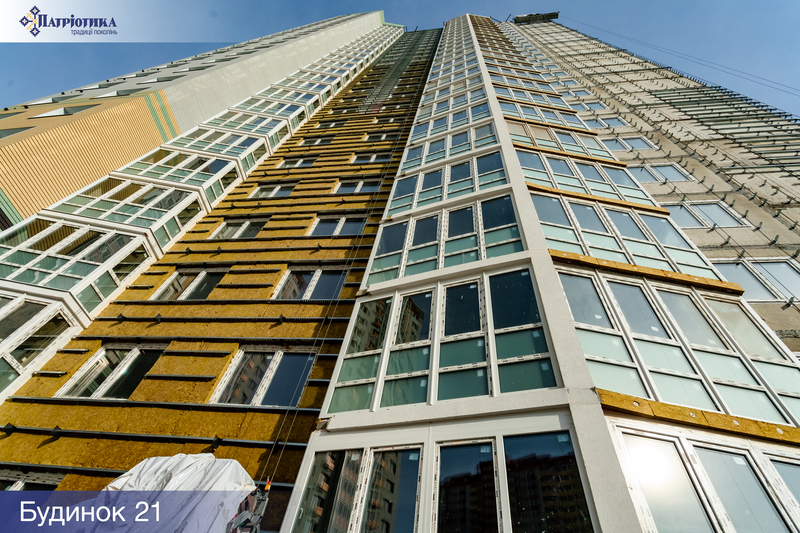

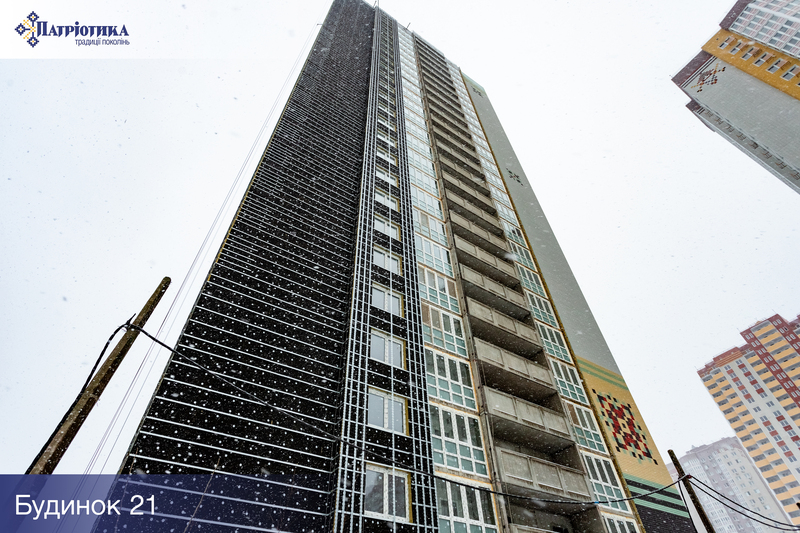

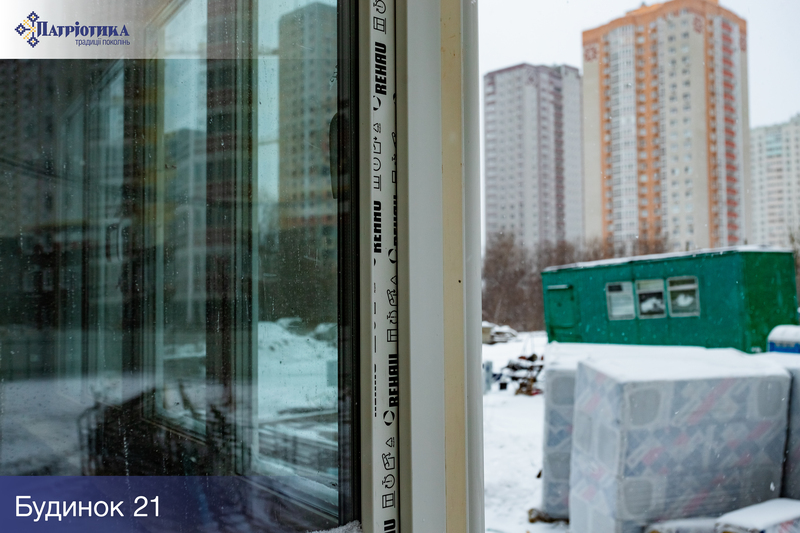

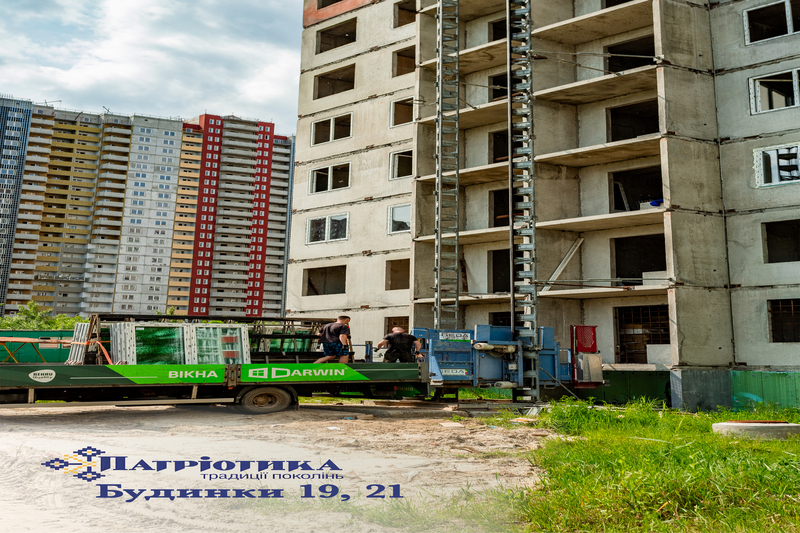

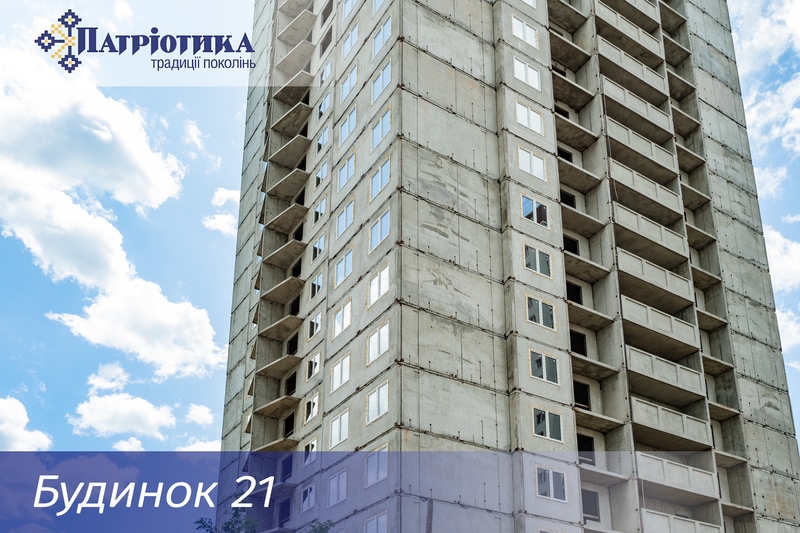

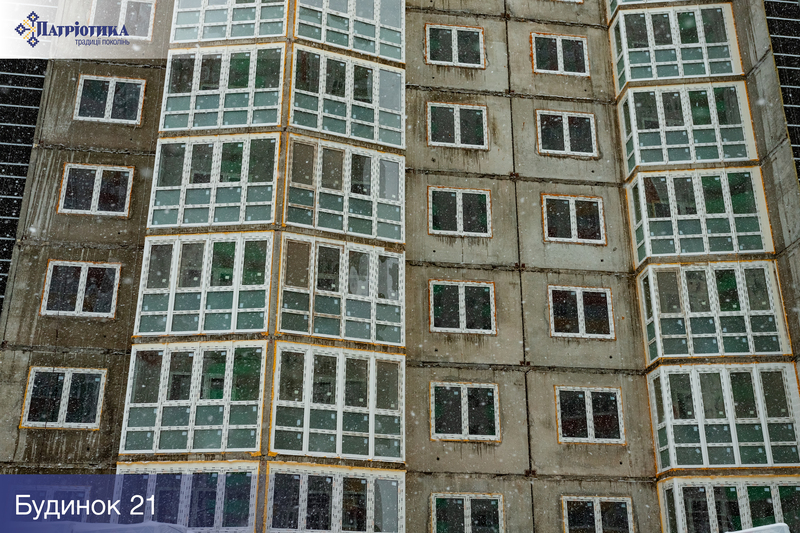

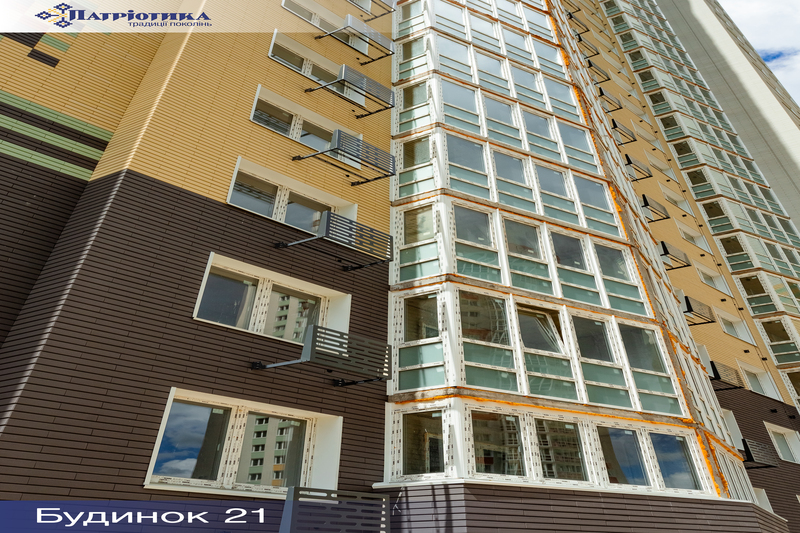

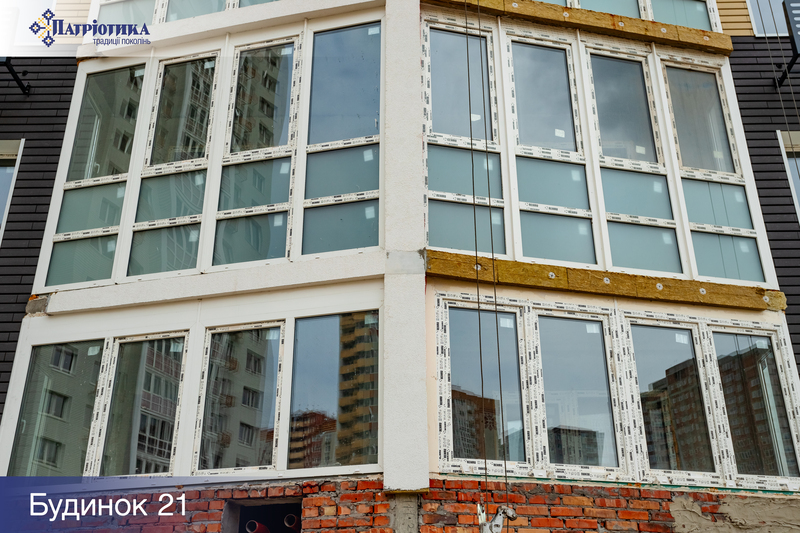

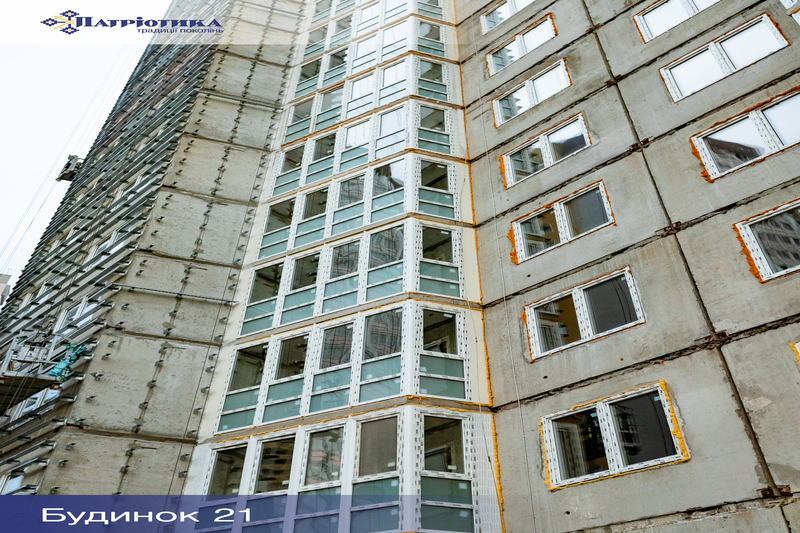

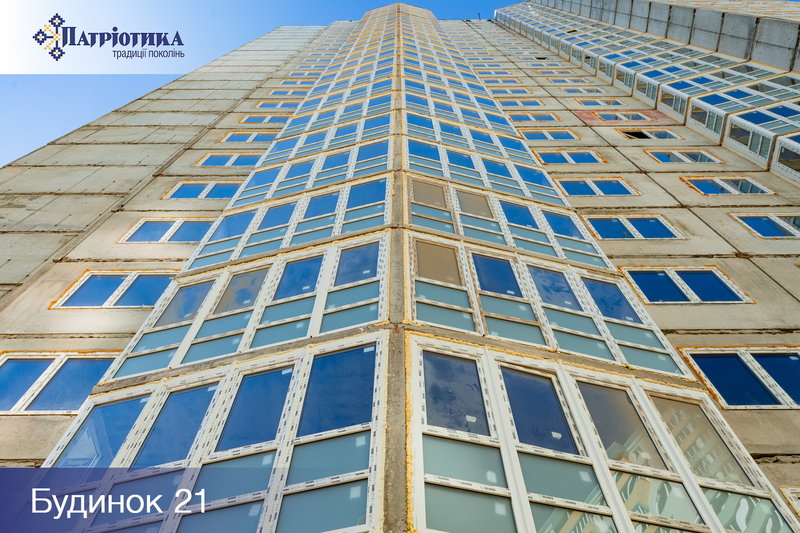

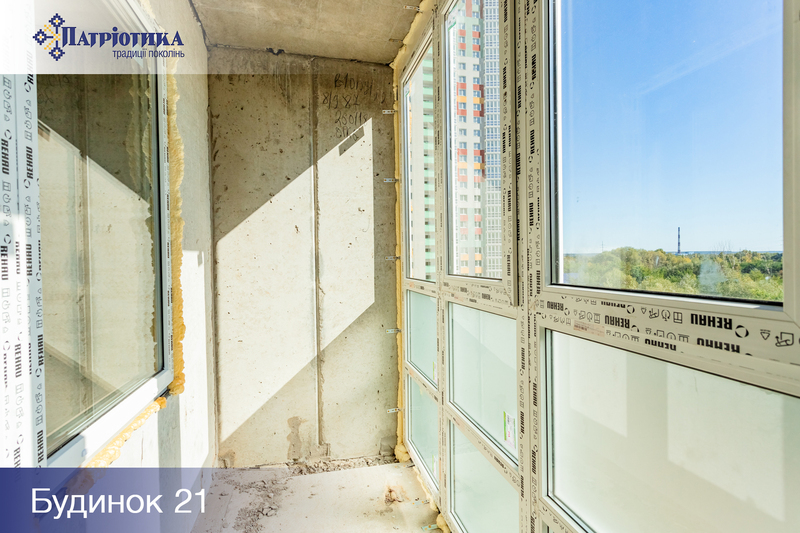

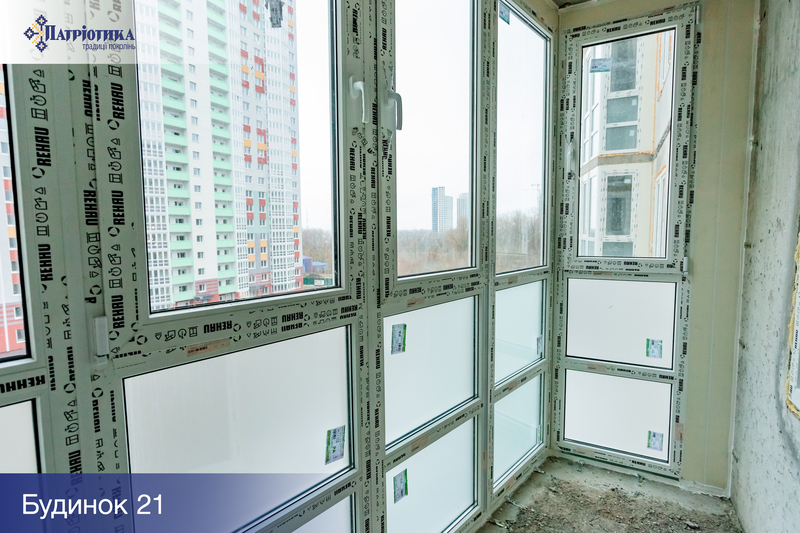

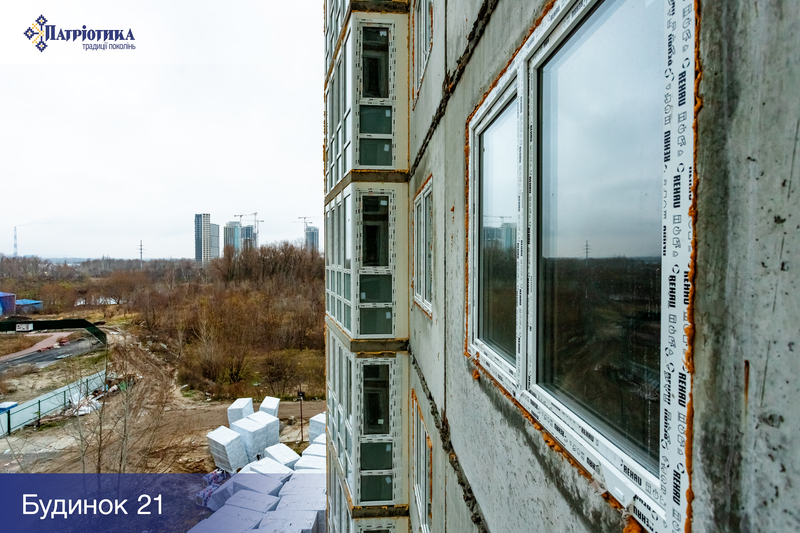

- Встановлення металопластикових (віконних) конструкцій

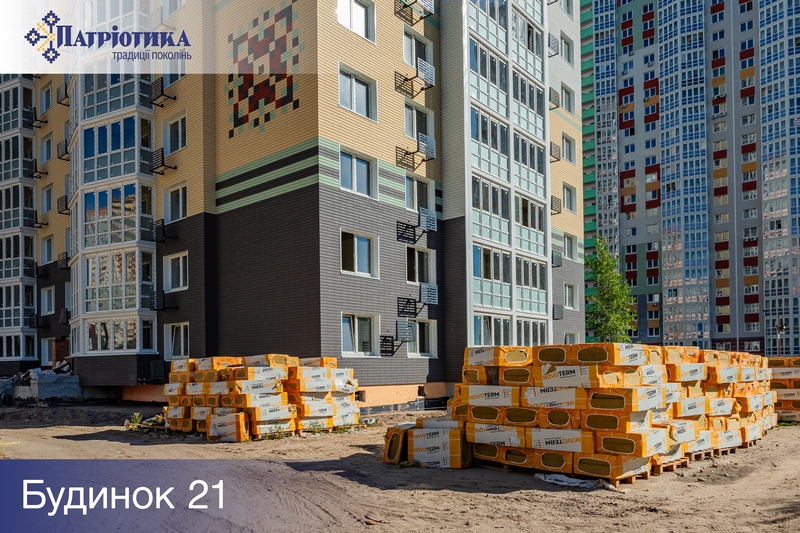

- підготовка до виконання гідроізоляції і вхідних груп

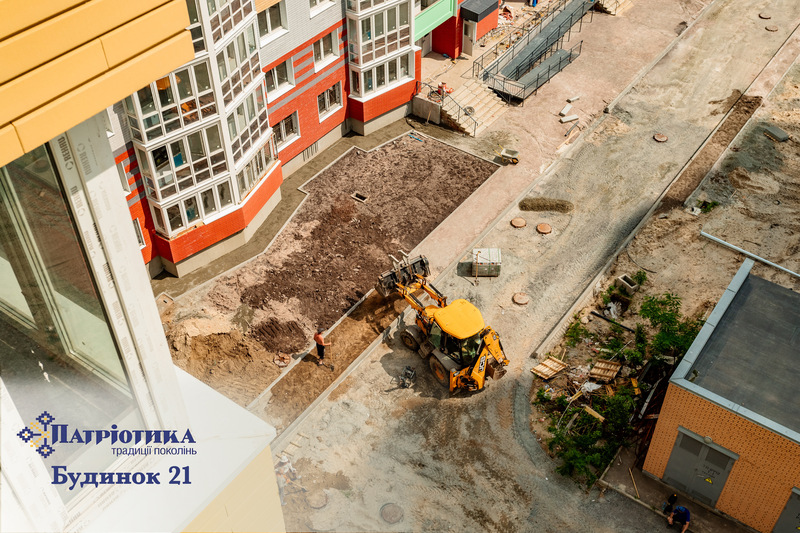

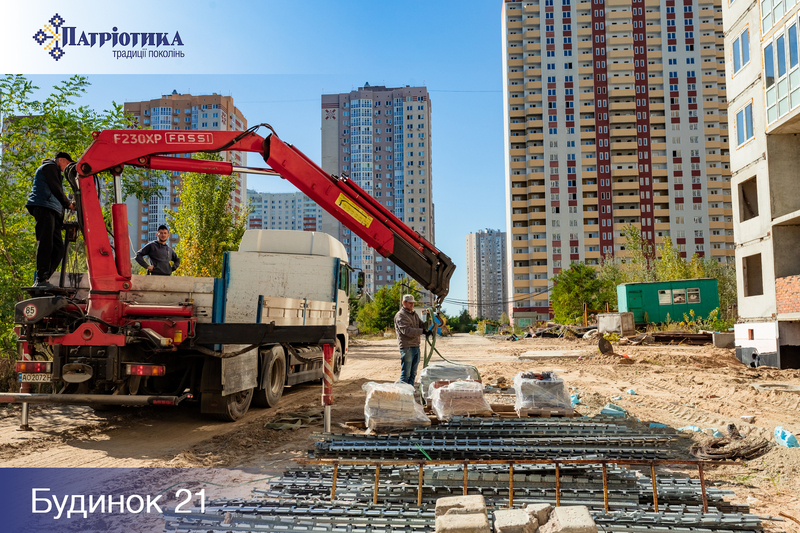

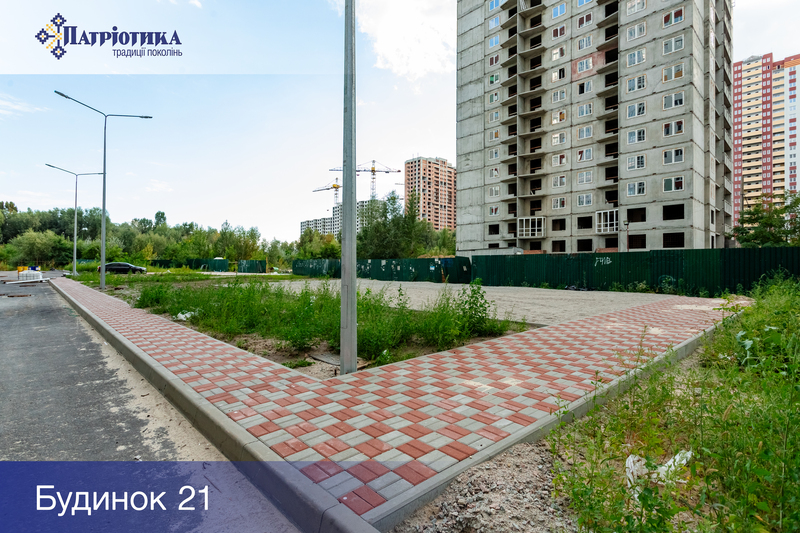

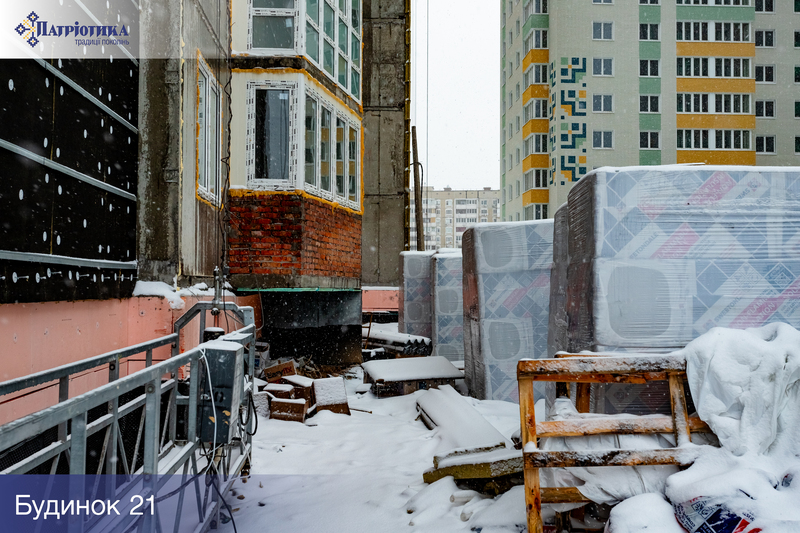

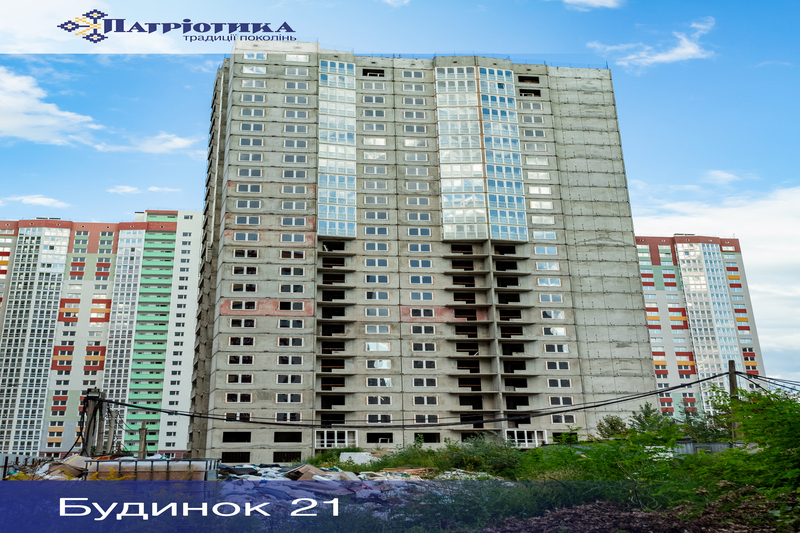

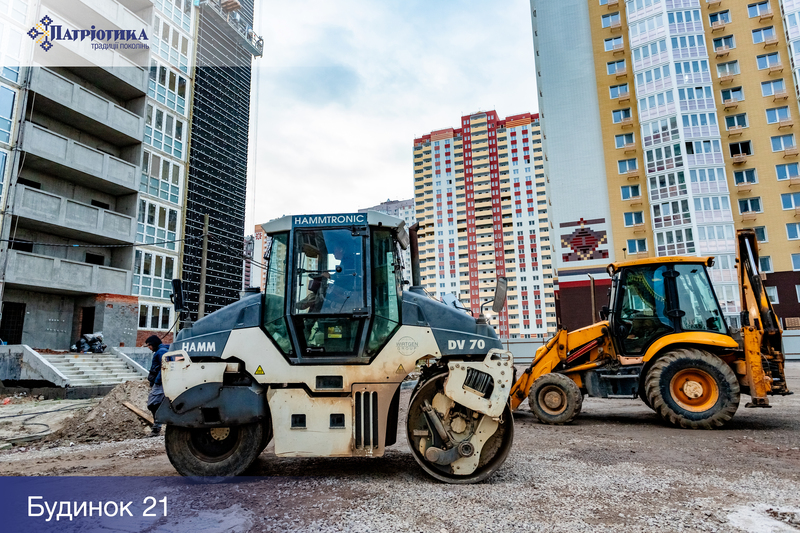

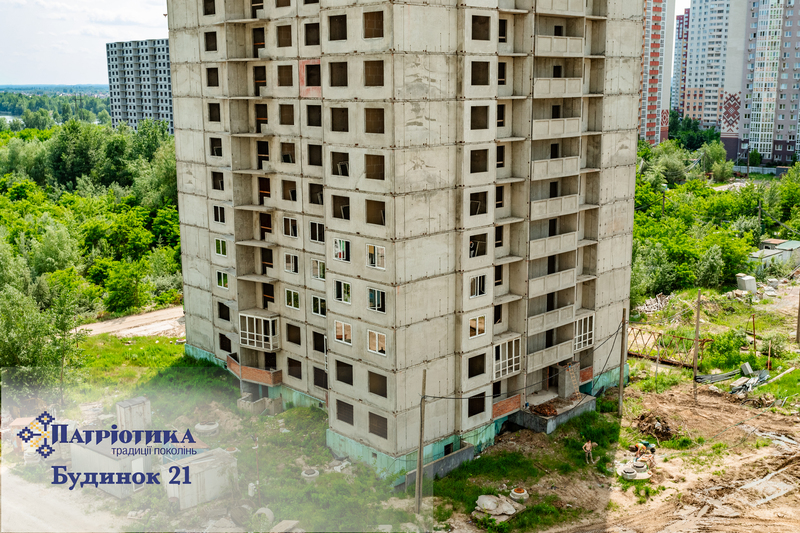

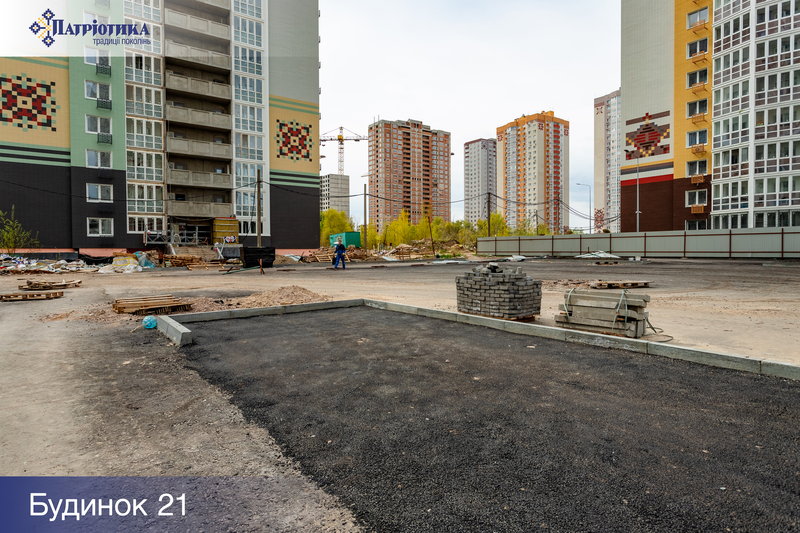

- розчистка території від плит і залишків сміття
Липень 2025 р.

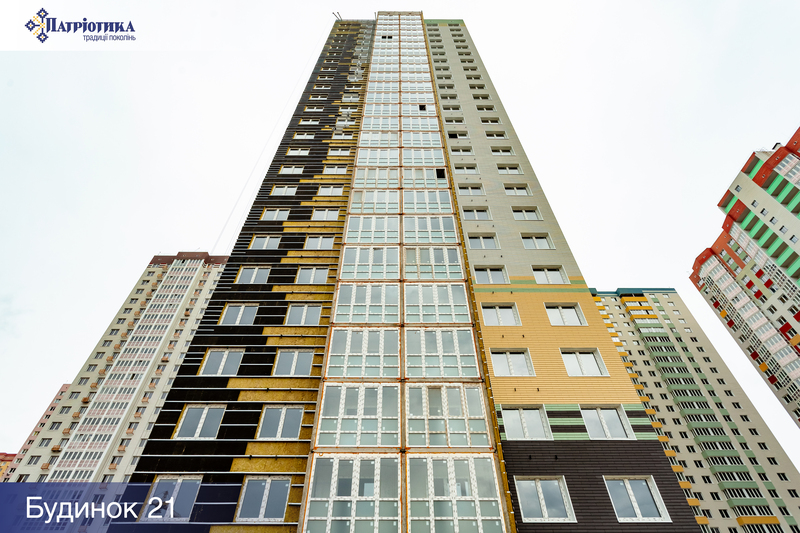

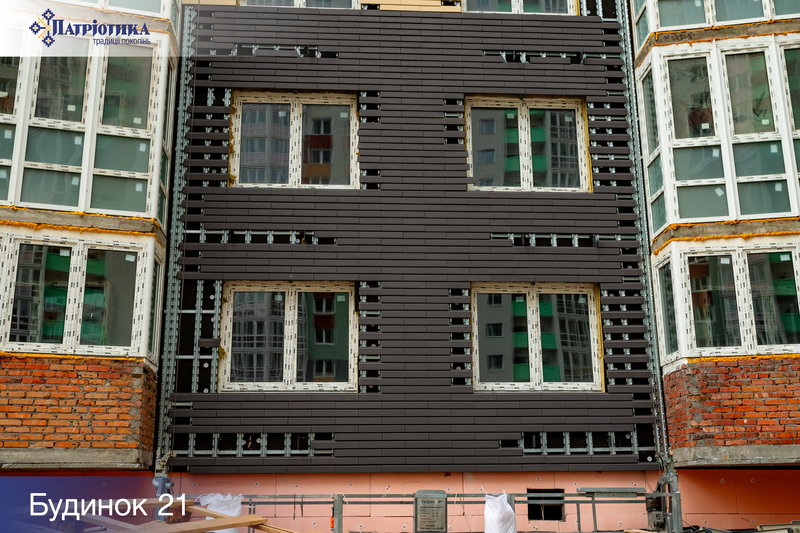

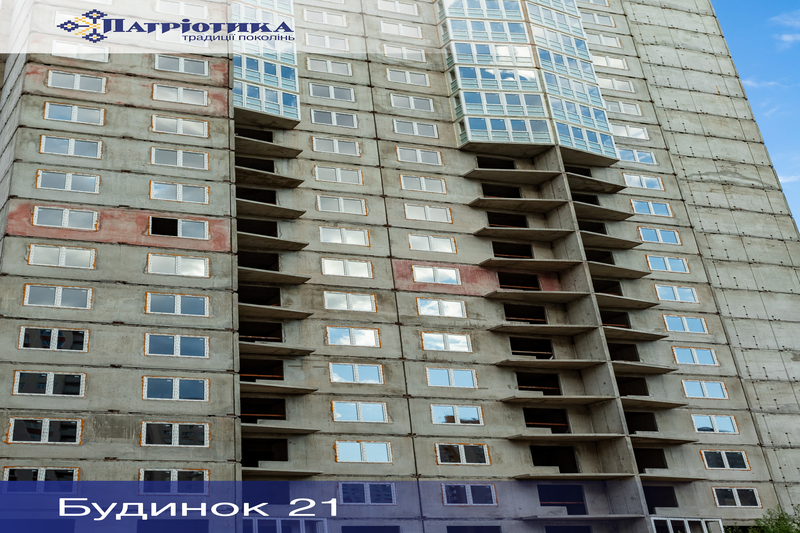

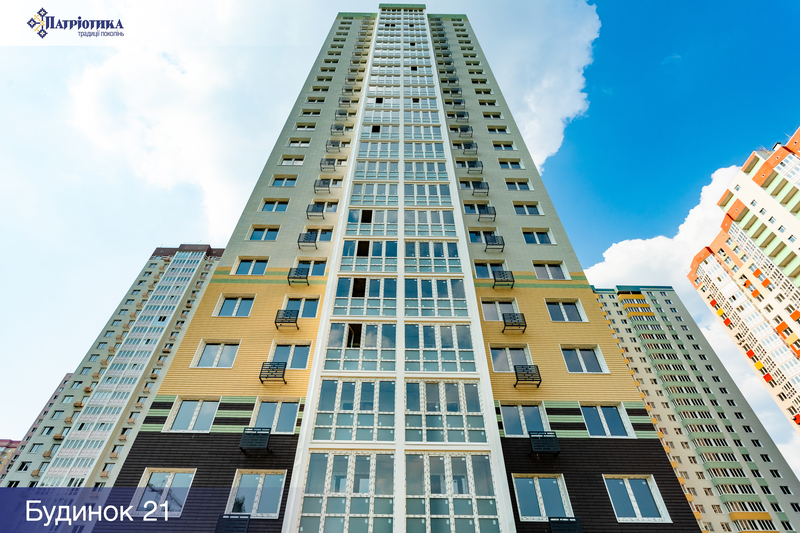

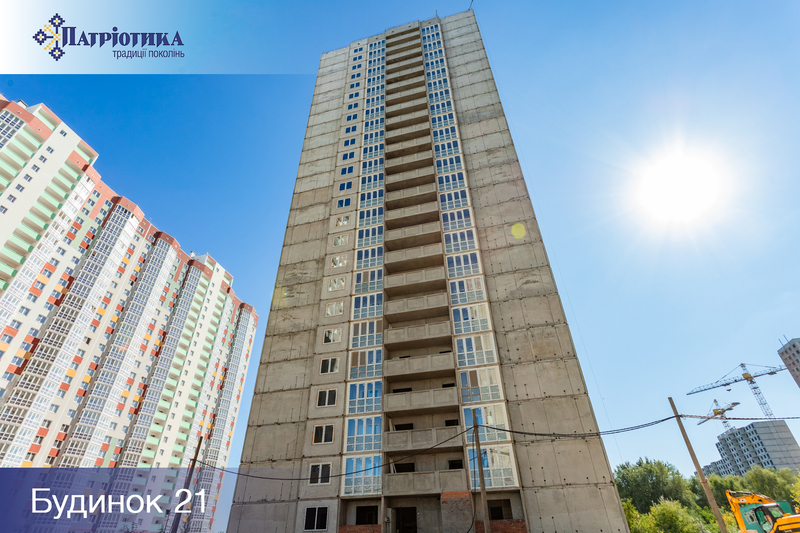

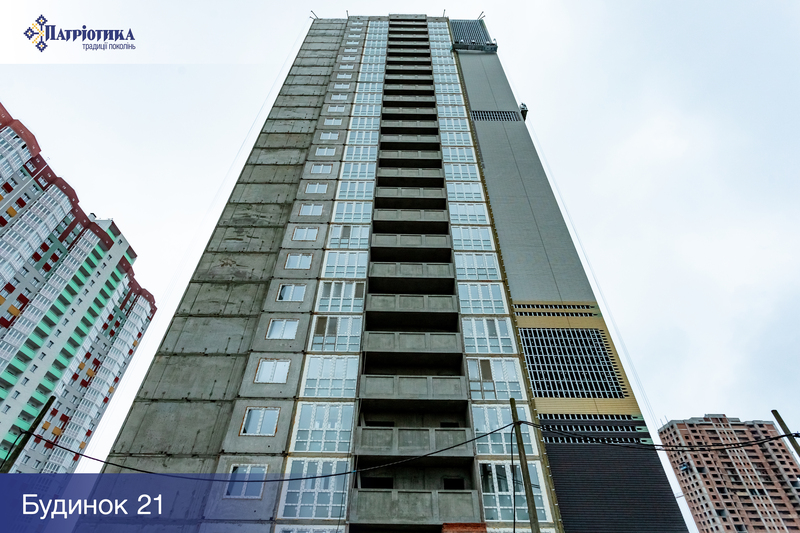

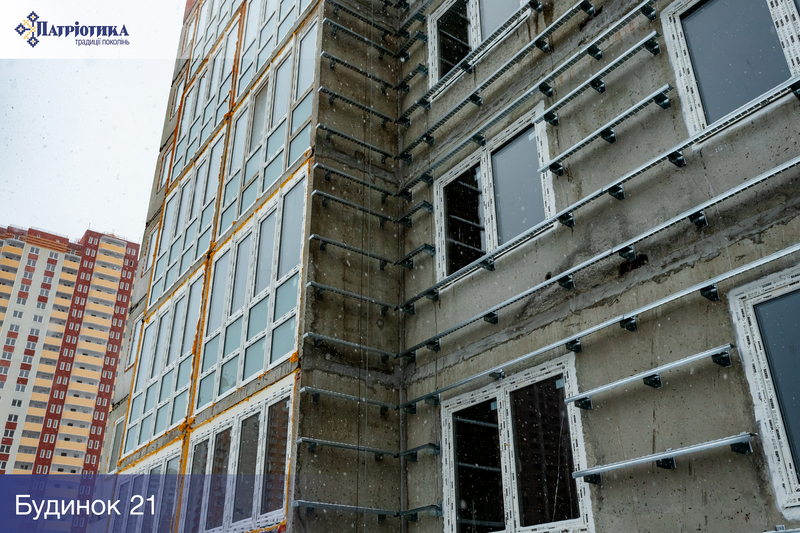

- Встановлення металопластикових (віконних) конструкцій

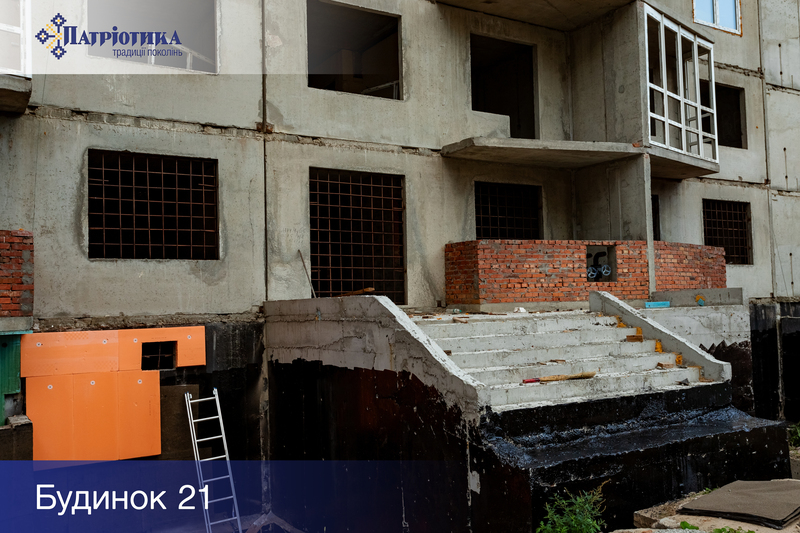

- підготовка до виконання гідроізоляції
- виконання вхідних груп

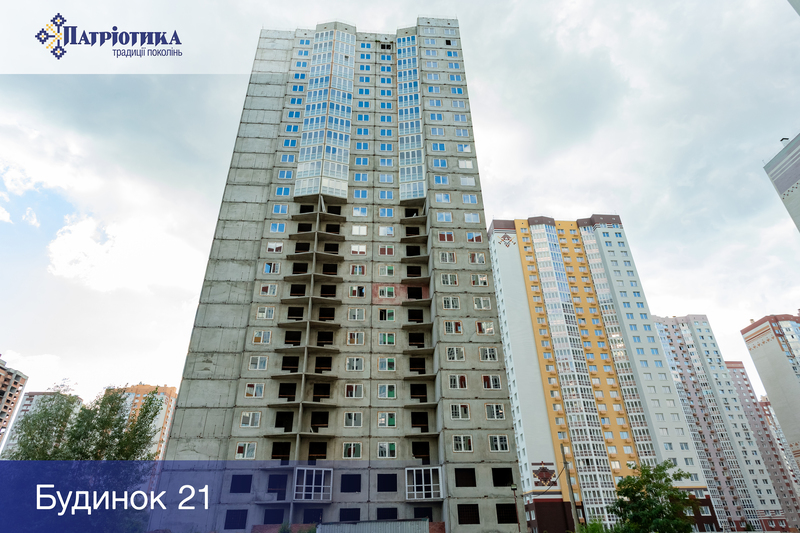

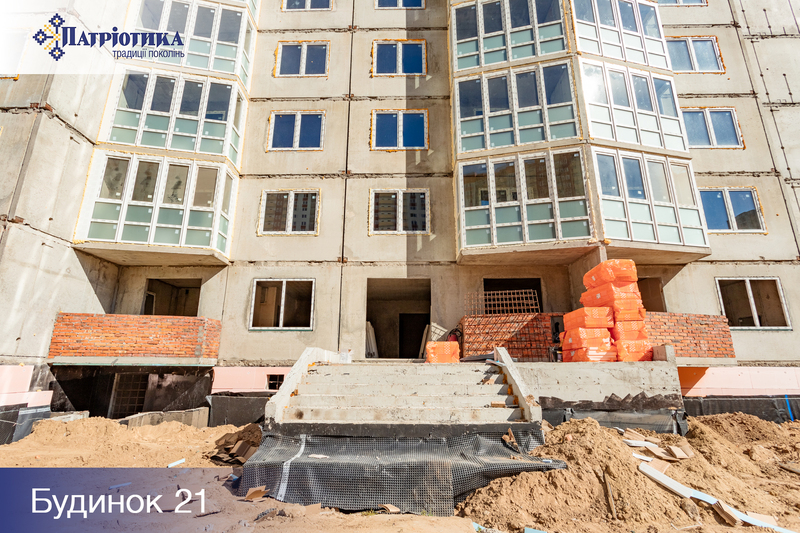

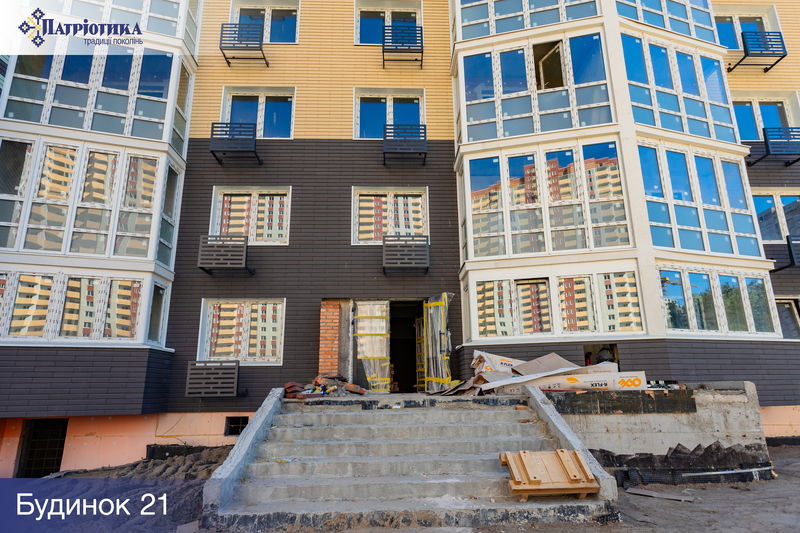

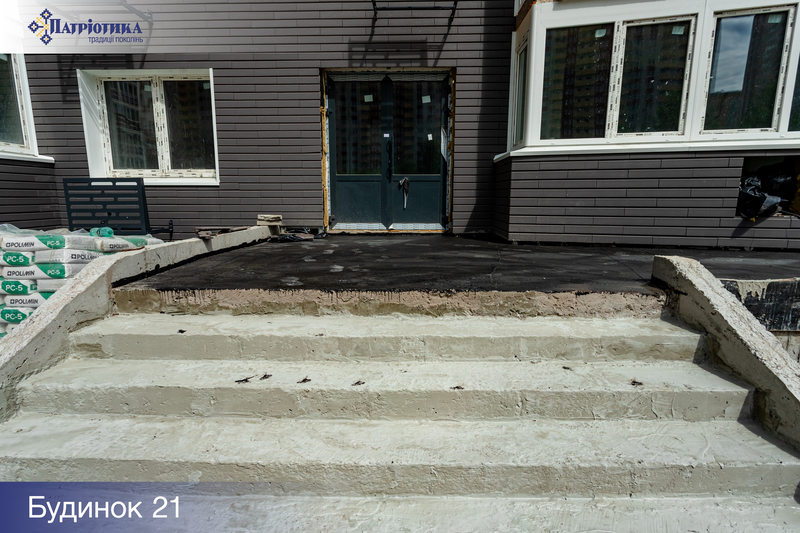

- заливка сходів для вхідної групи будинку
Серпень 2025 р.

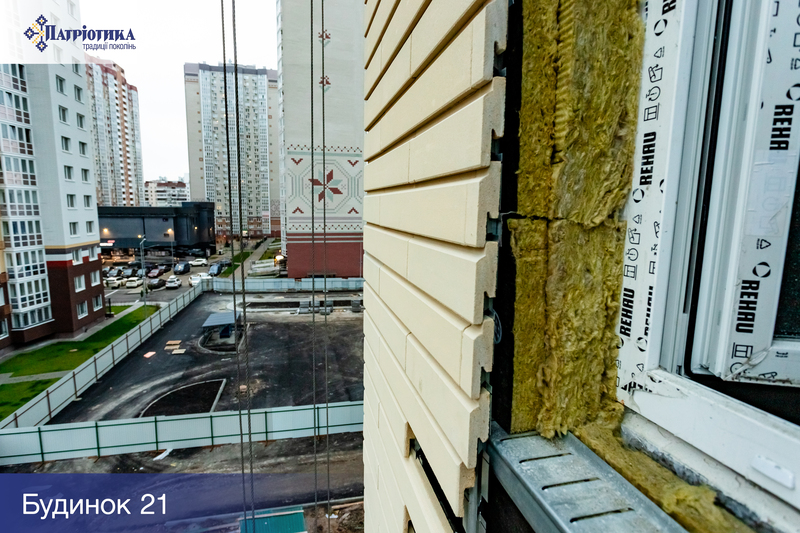

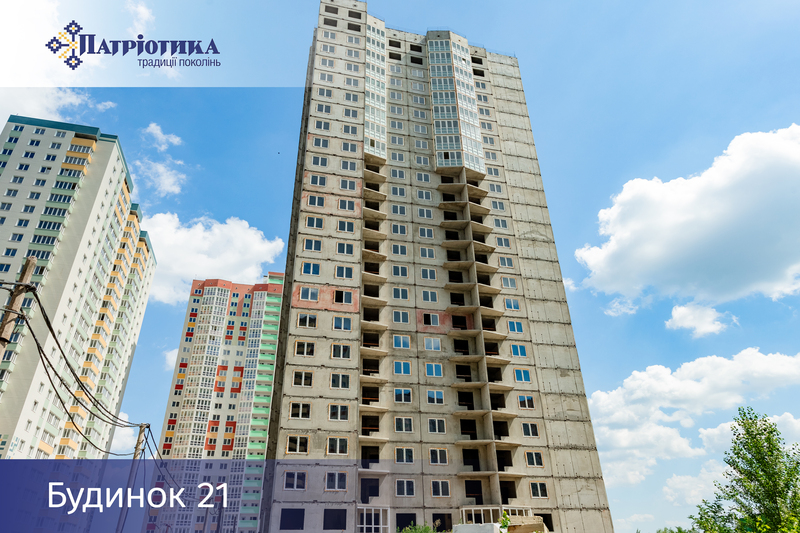

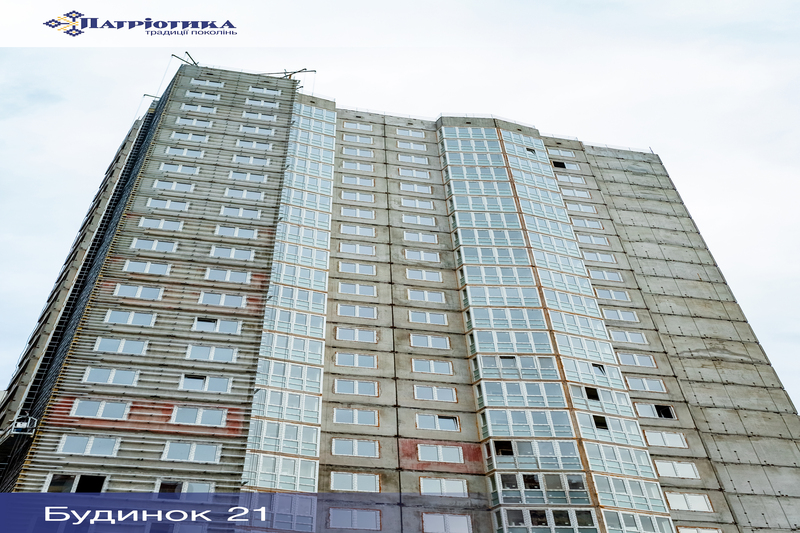

- Встановлення металопластикових (віконних) конструкцій

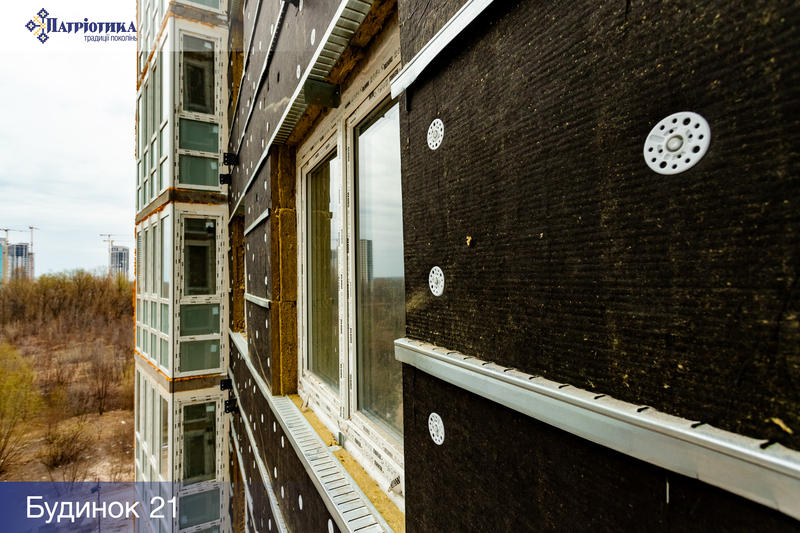

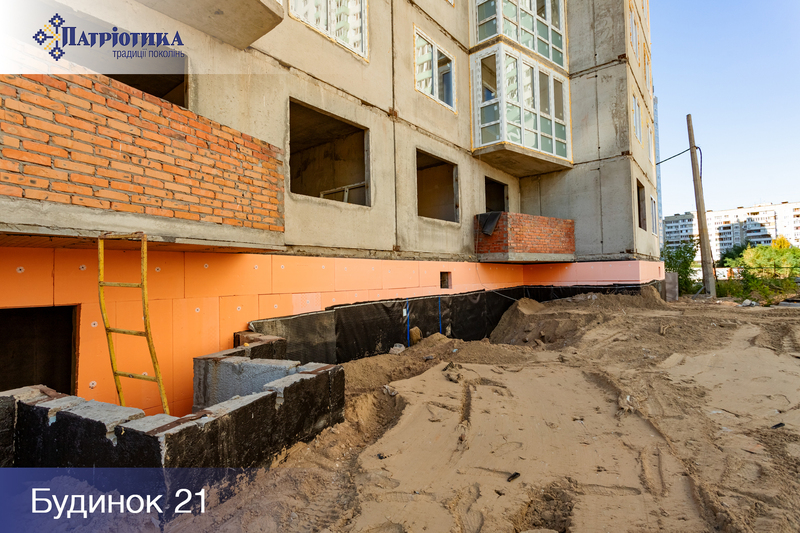

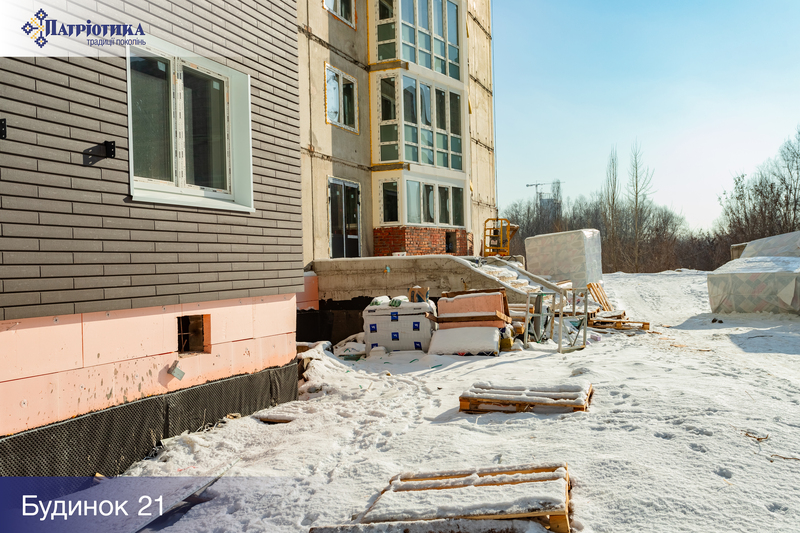

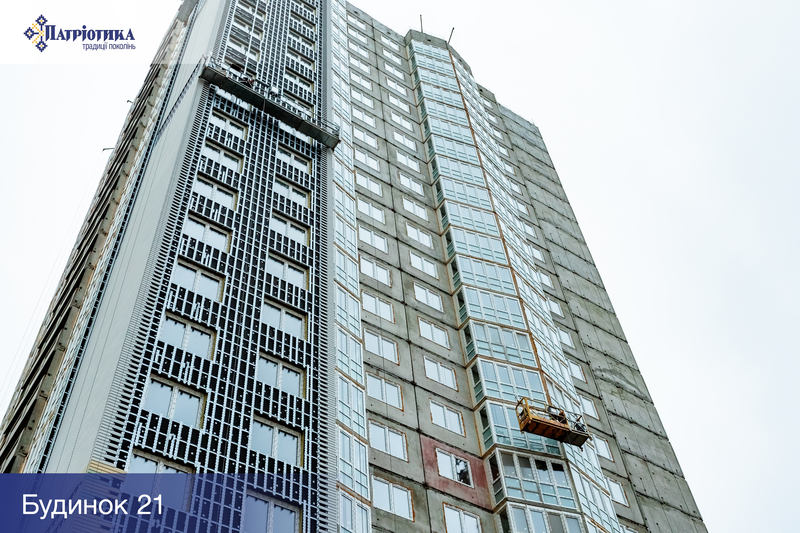

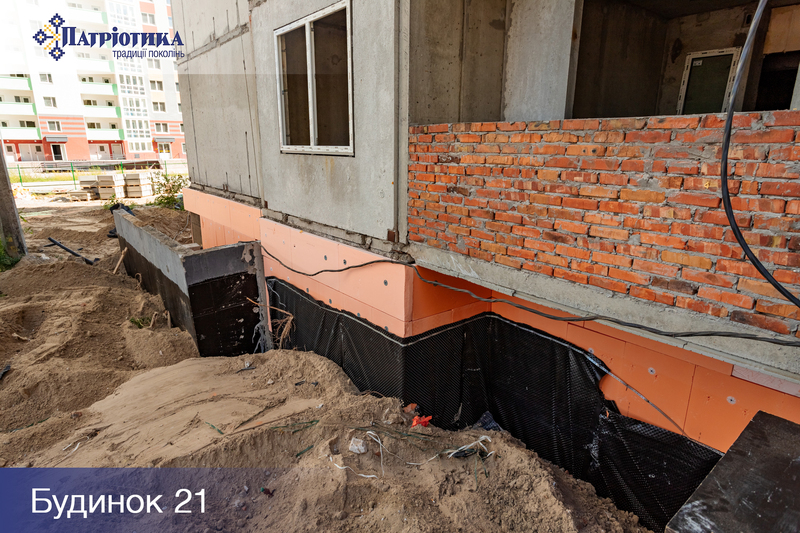

- Виконання гідроізоляції

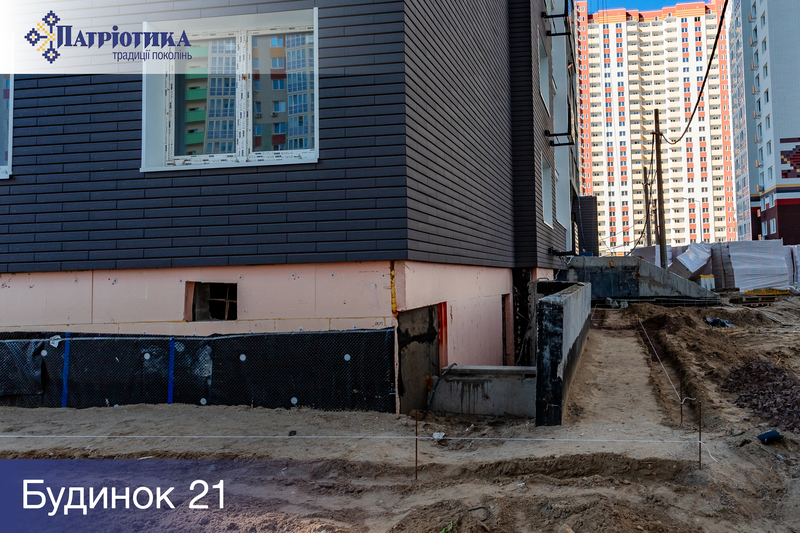

- Виконано сходи для вхідної групи будинку
- Проведення тендеру на фасад
Вересень 2025 р.

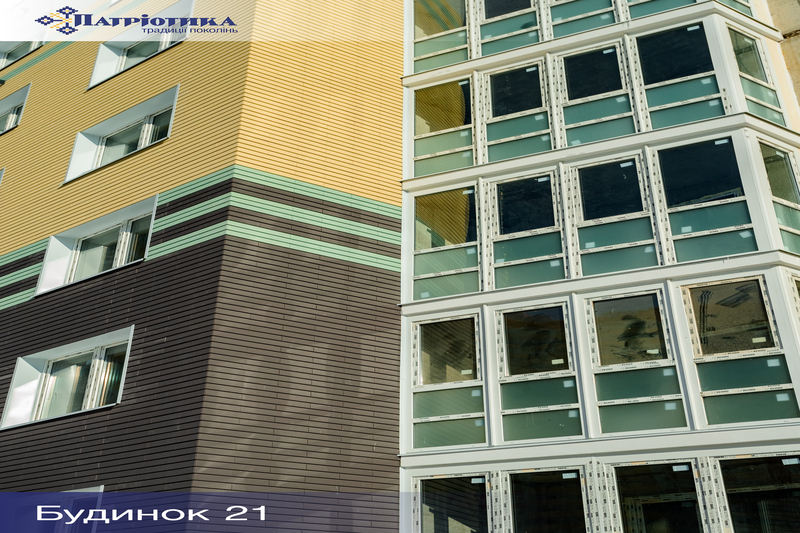

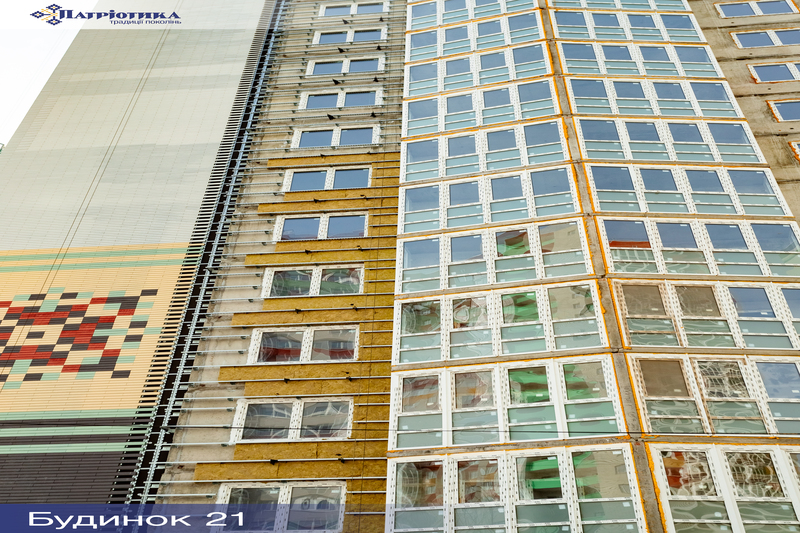

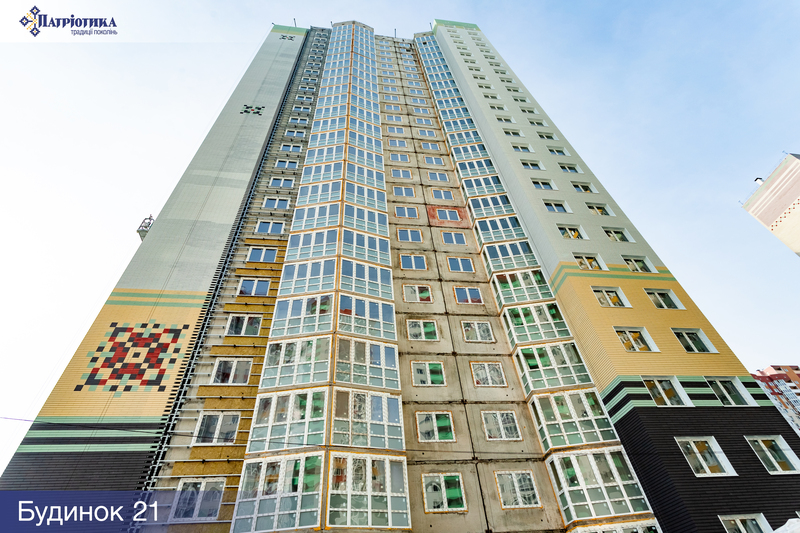

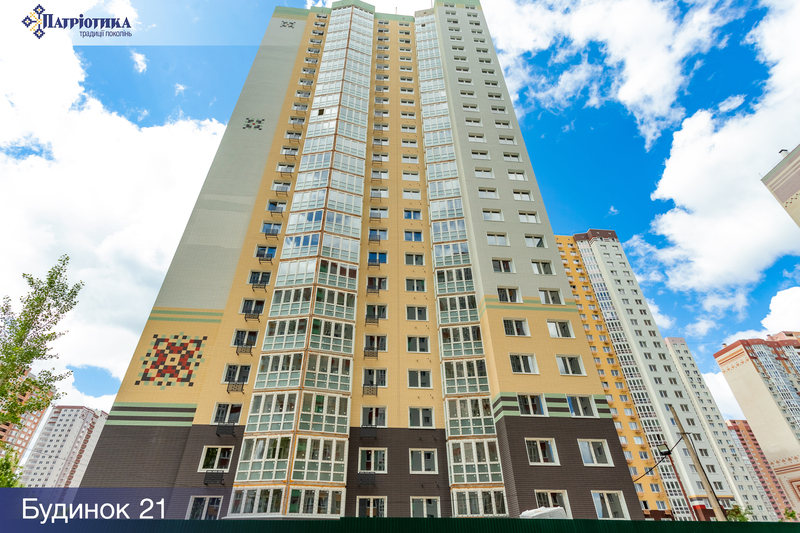

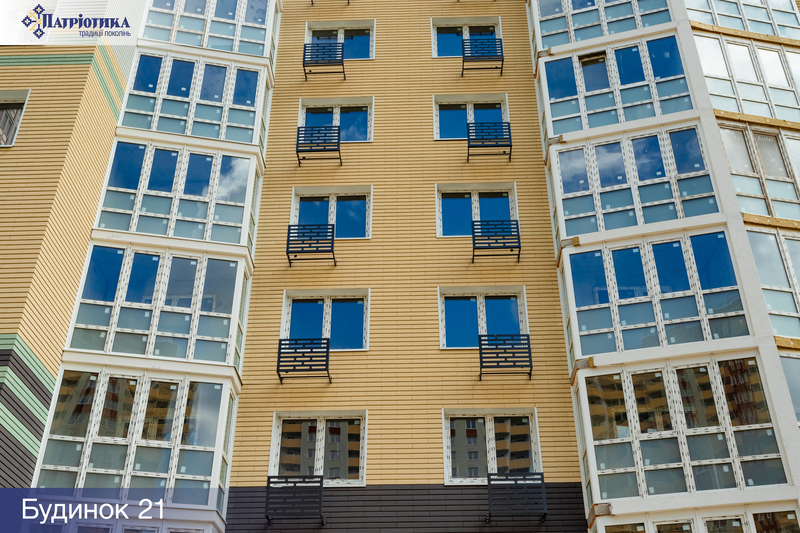

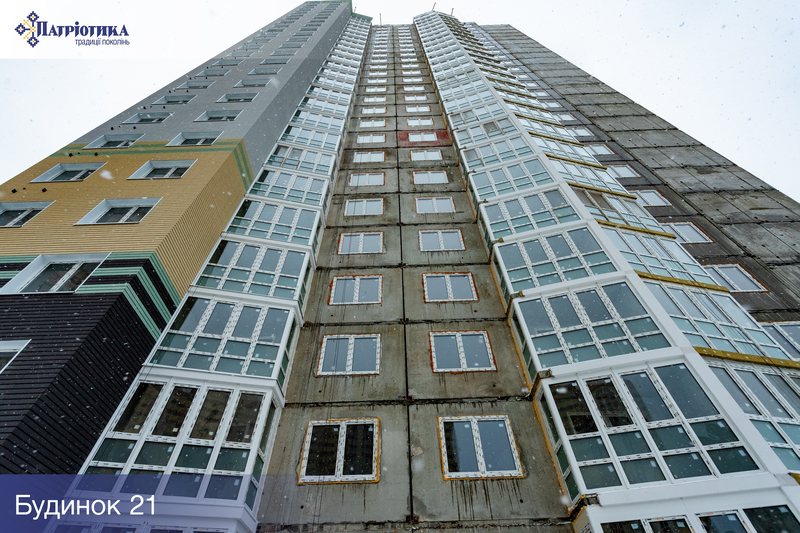

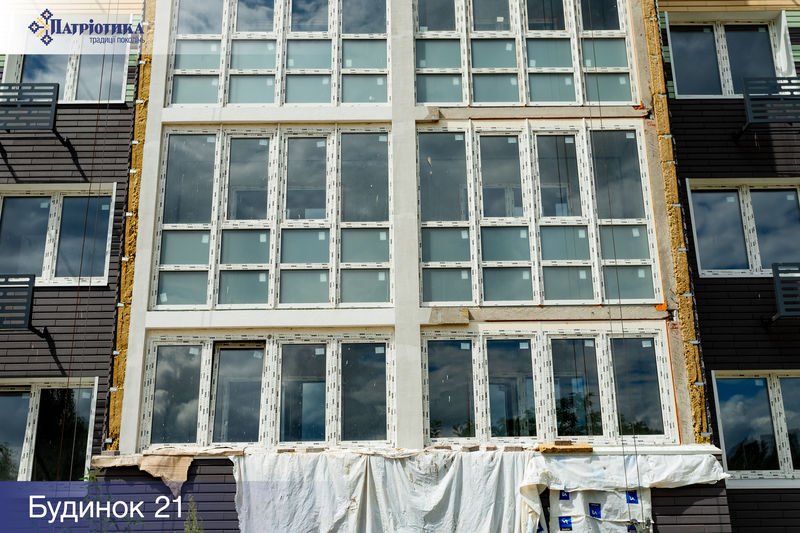

- Встановлення металопластикових (віконних) конструкцій

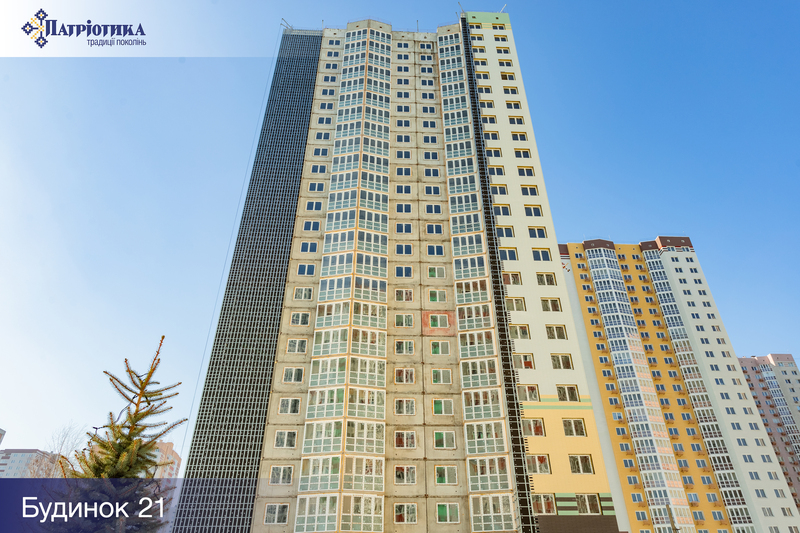

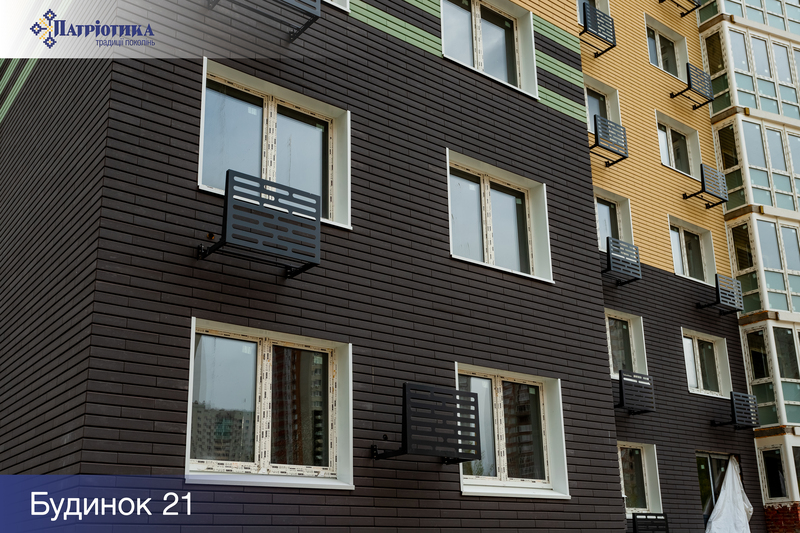

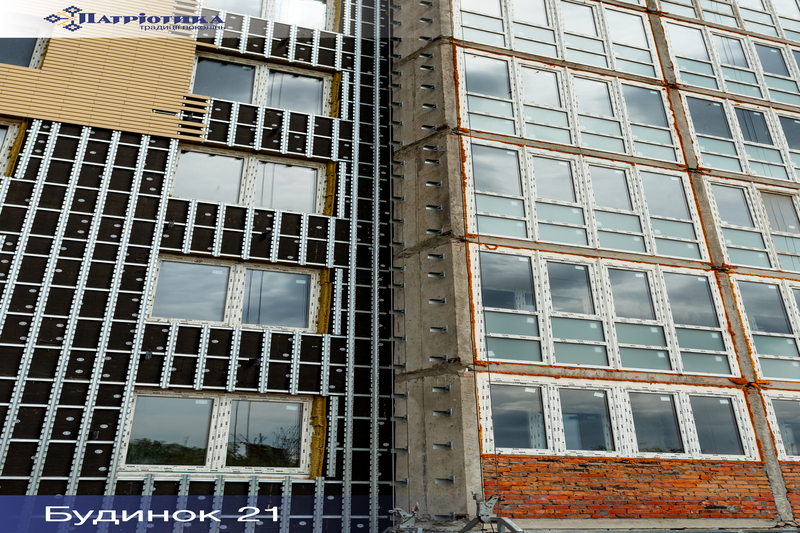

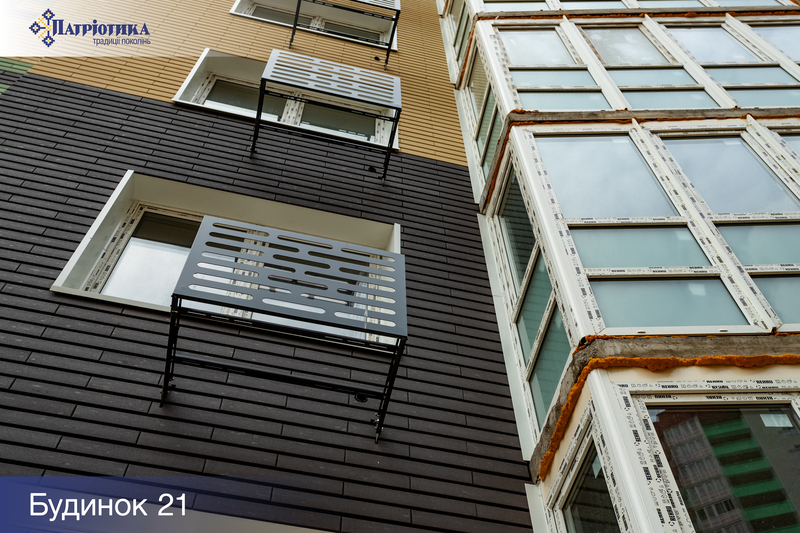

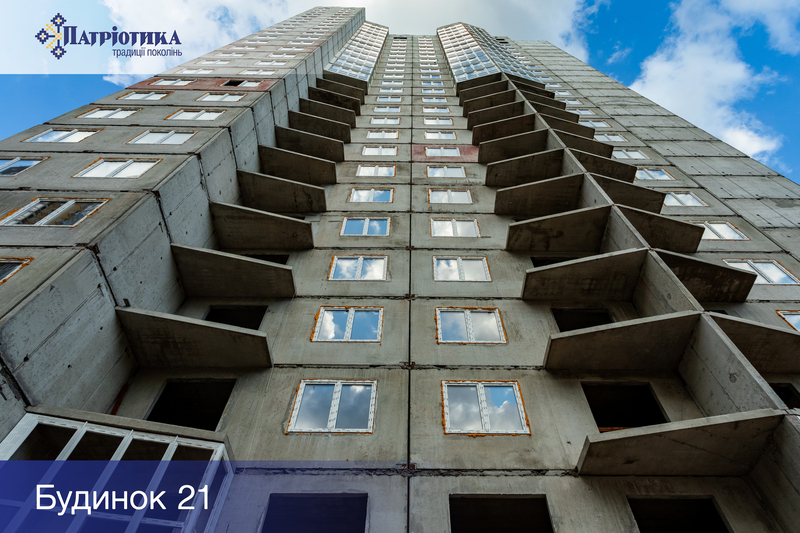

- Виконано гідроізоляцію, цегляну кладку балконів першого поверху та сходи для вхідної групи будинку

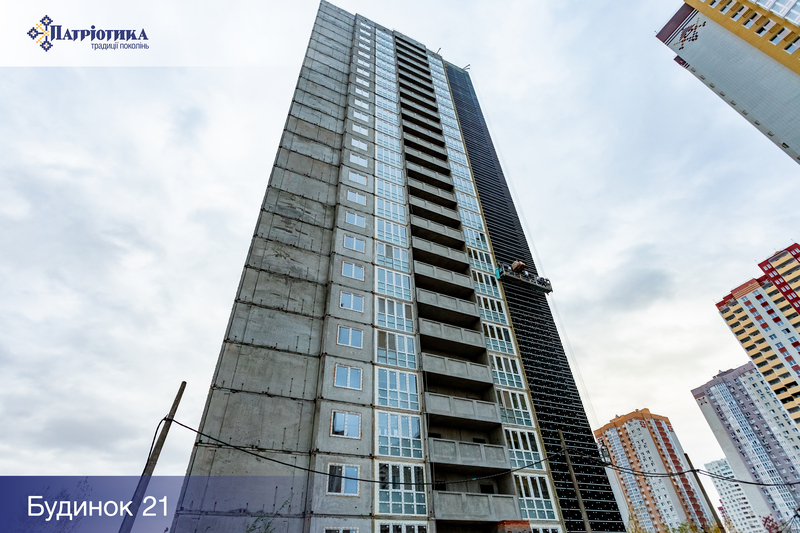

- Початок виконання фасаду

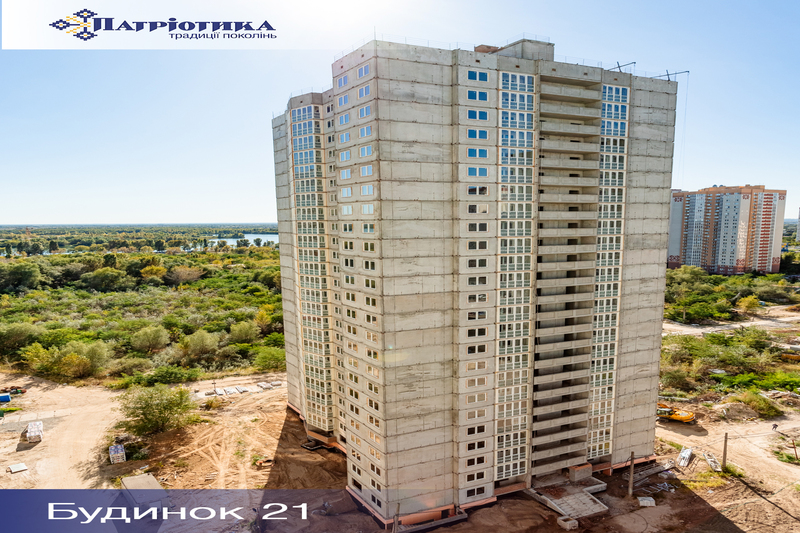

Жовтень 2025 р.

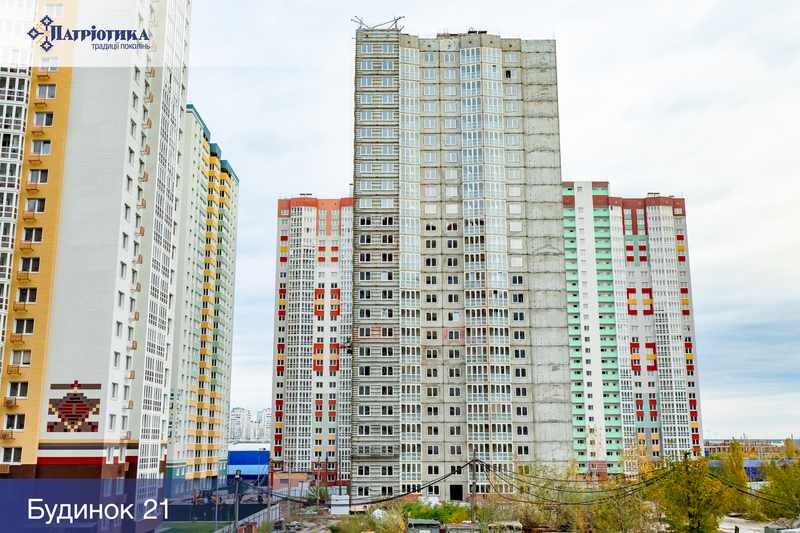

- Встановлення металопластикових (віконних) конструкцій
- Виконано гідроізоляцію, цегляну кладку балконів першого поверху та сходи для вхідної групи будинку
- Виконання блискавкозахисту

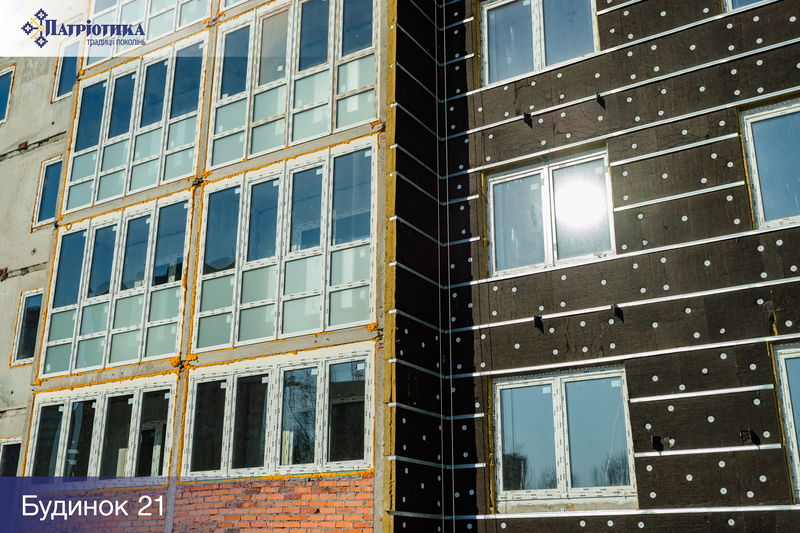

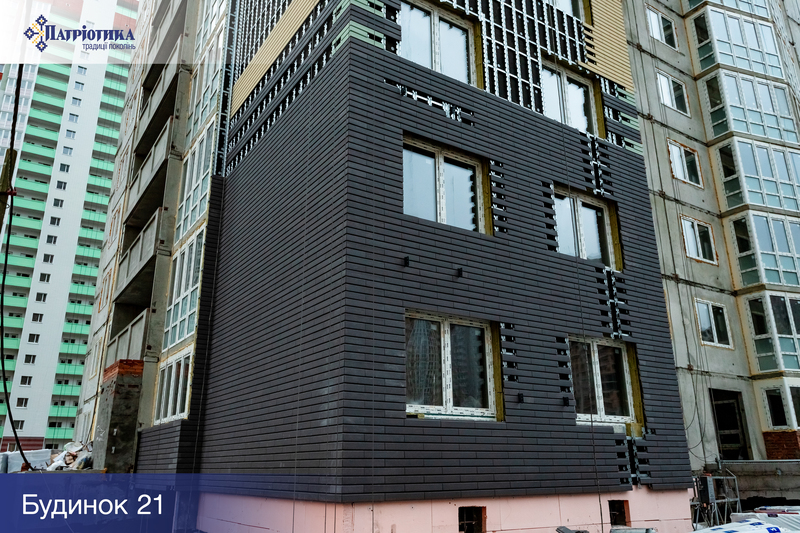

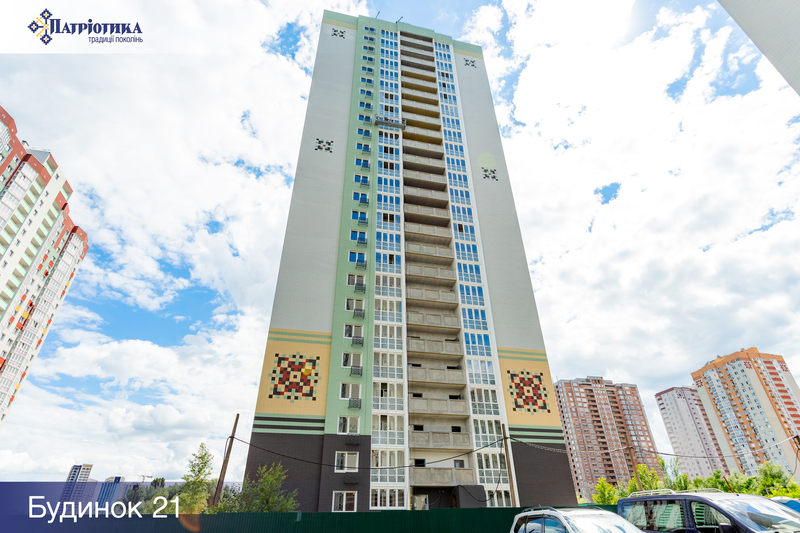

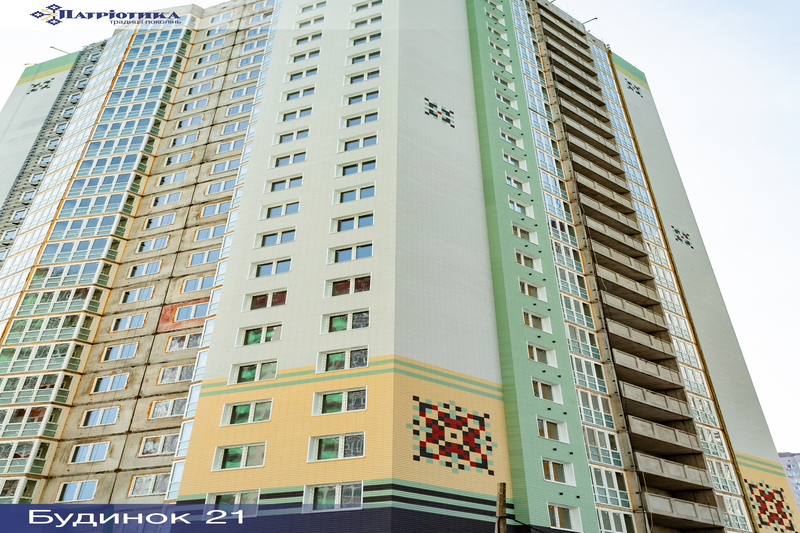

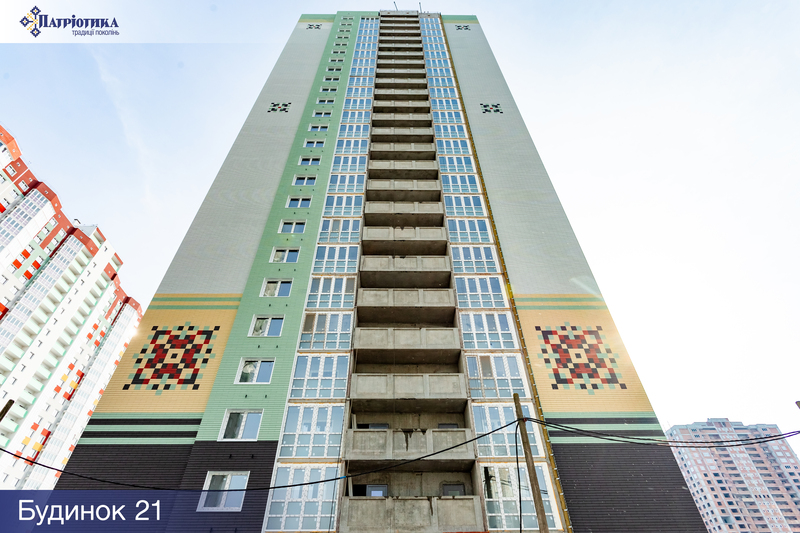

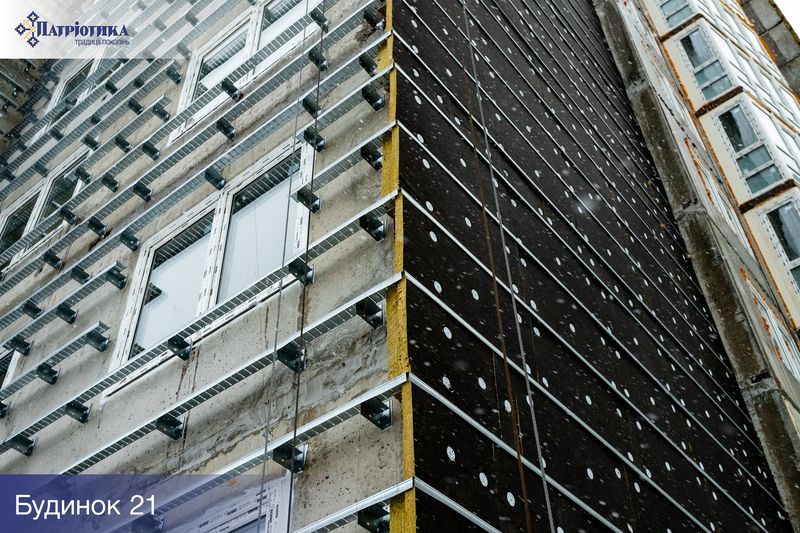

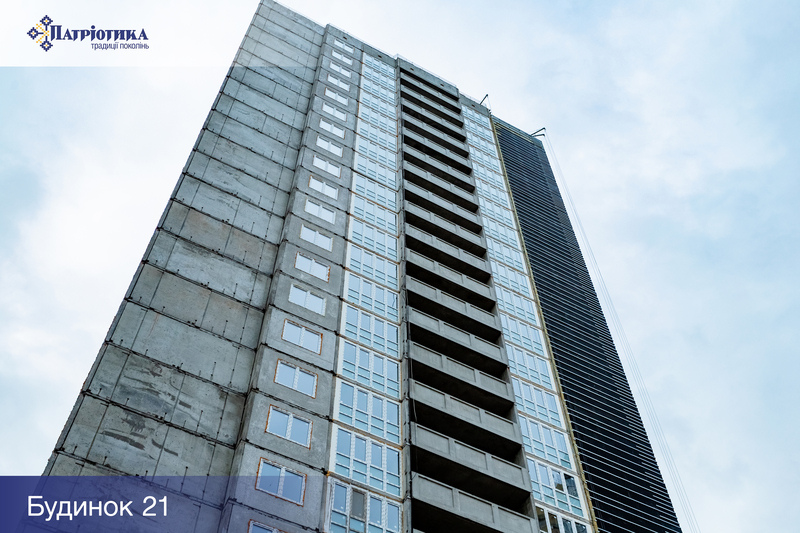

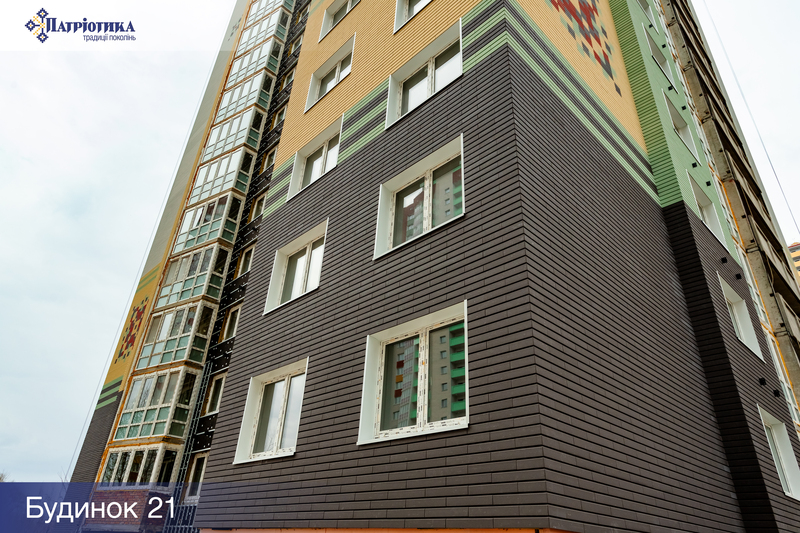

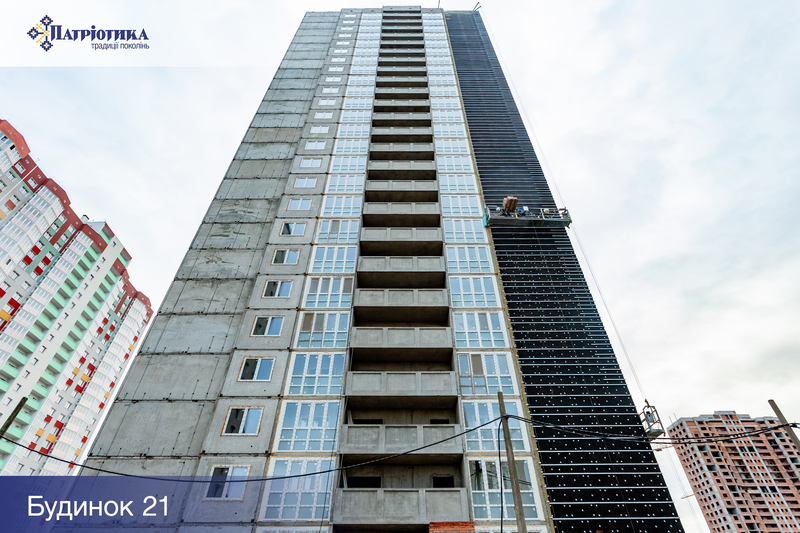

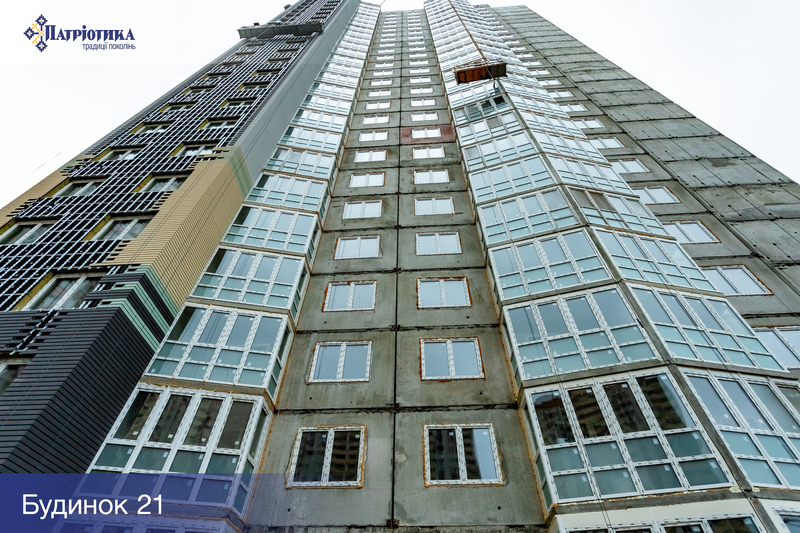

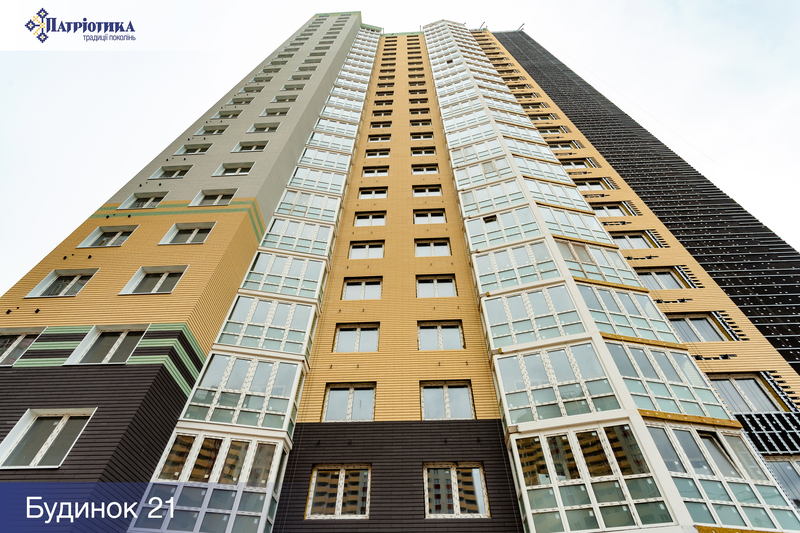

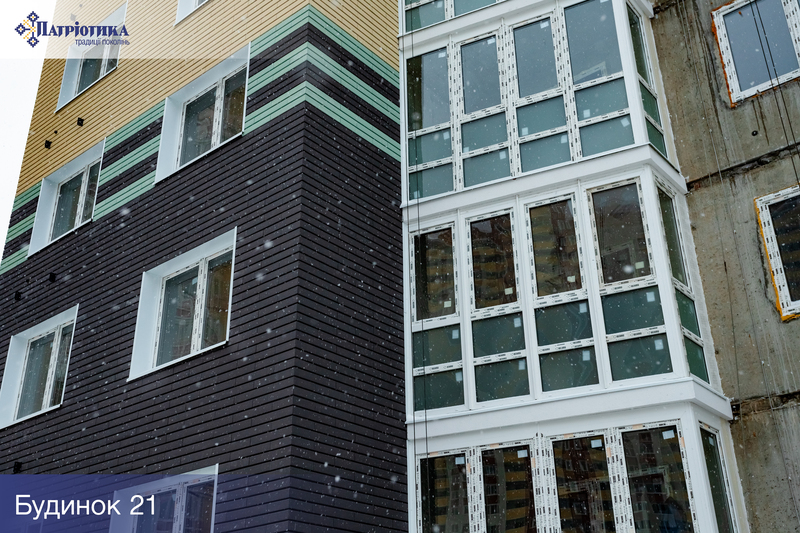

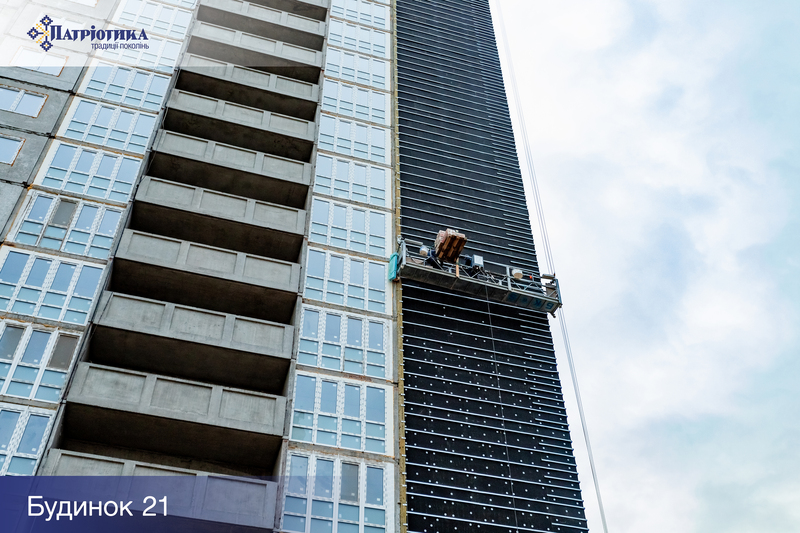

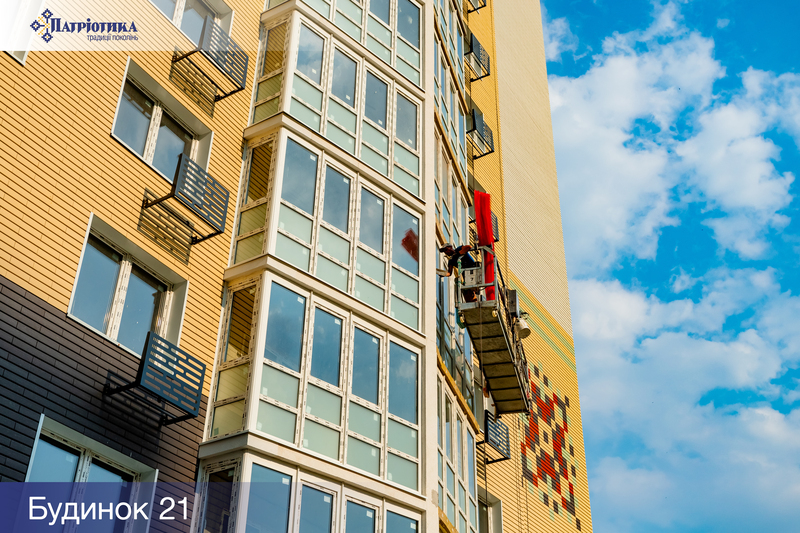

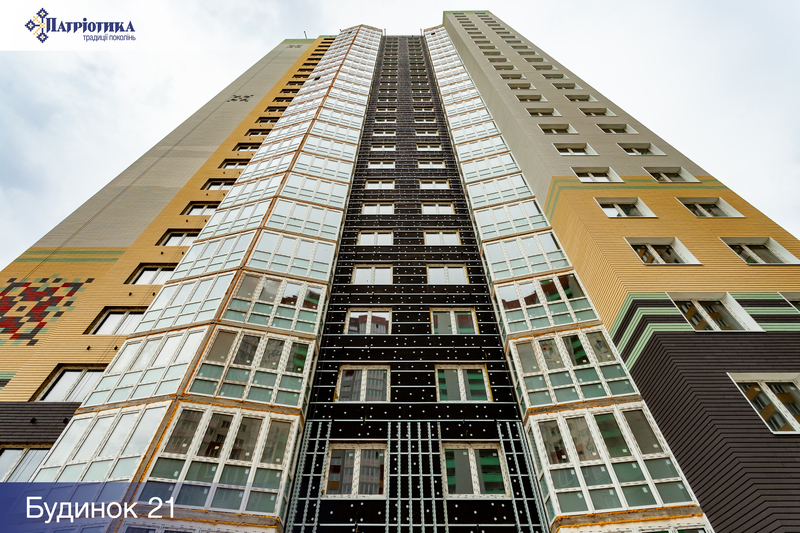

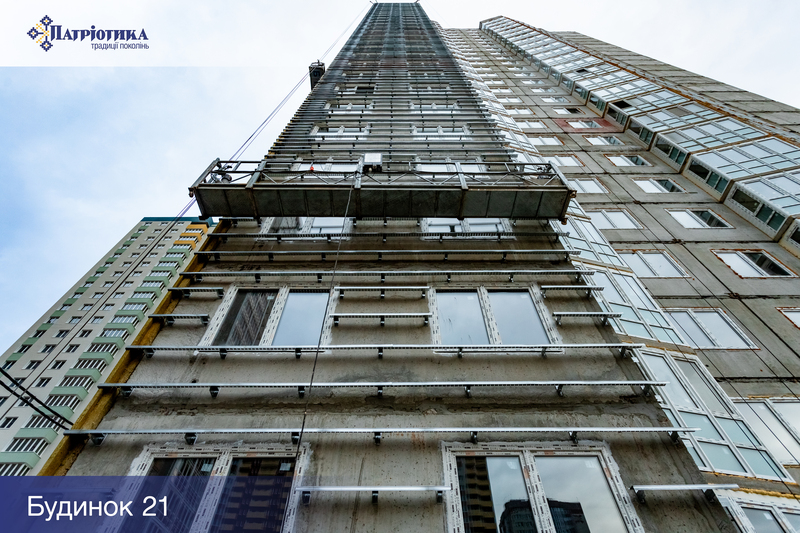

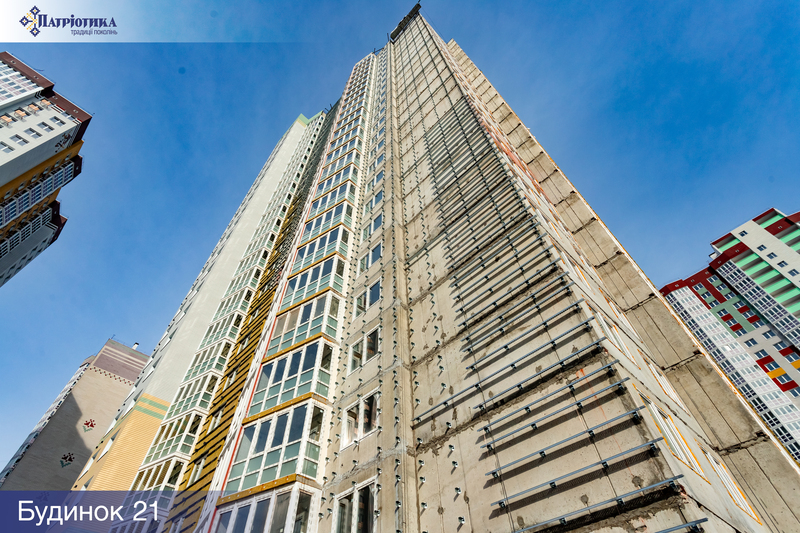

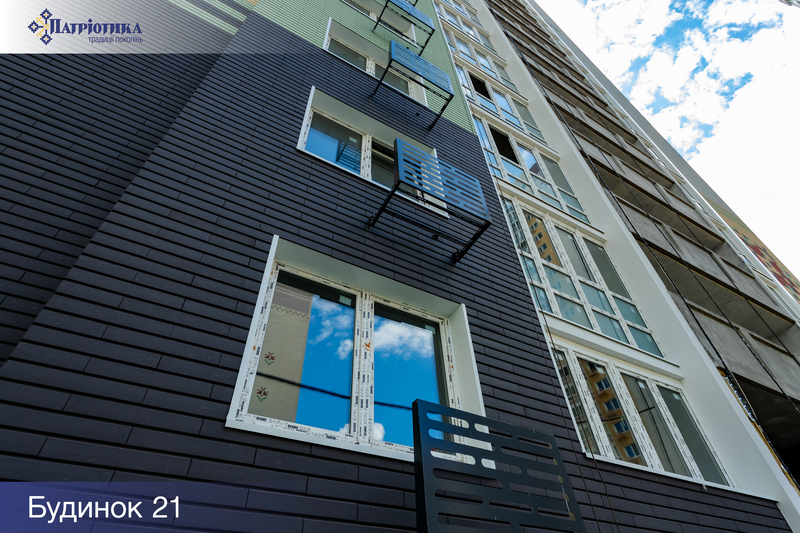

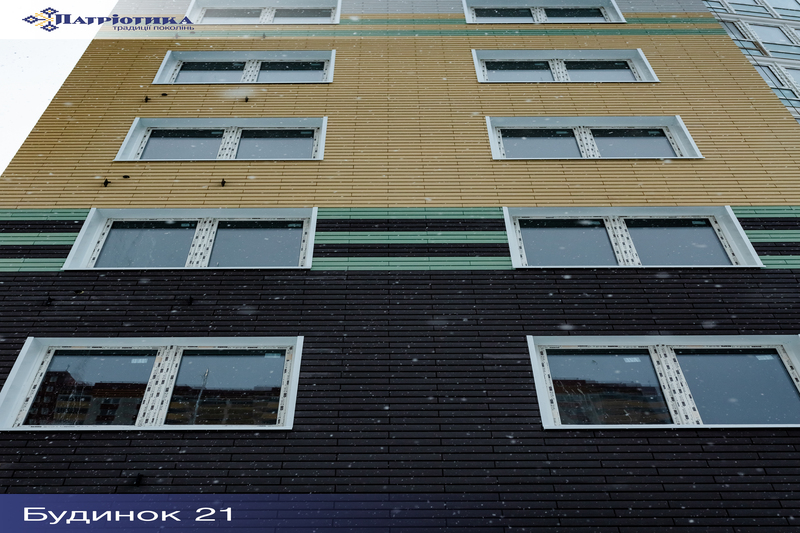

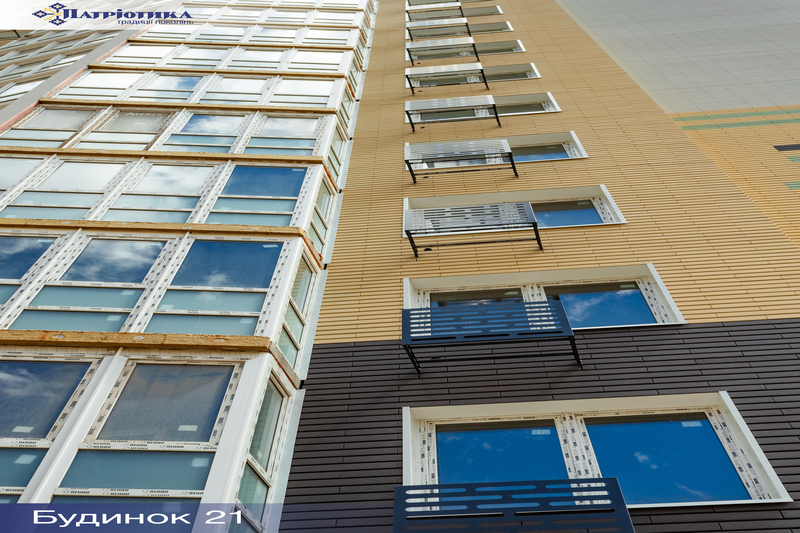

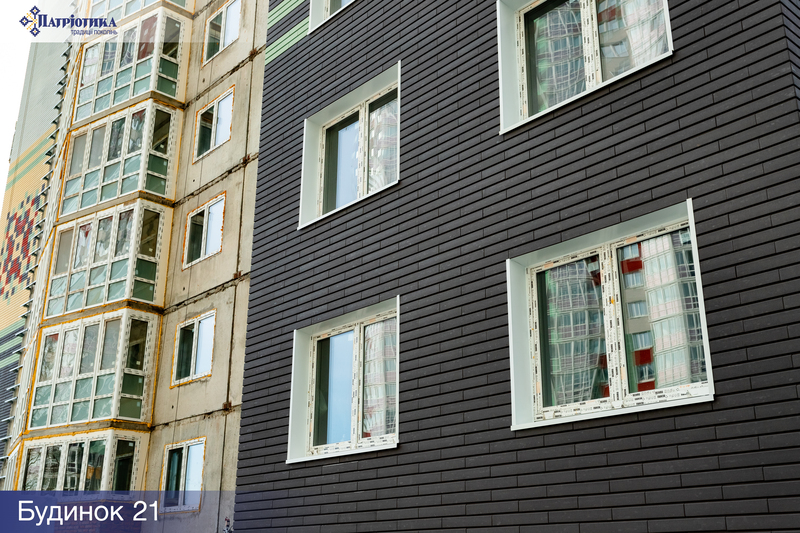

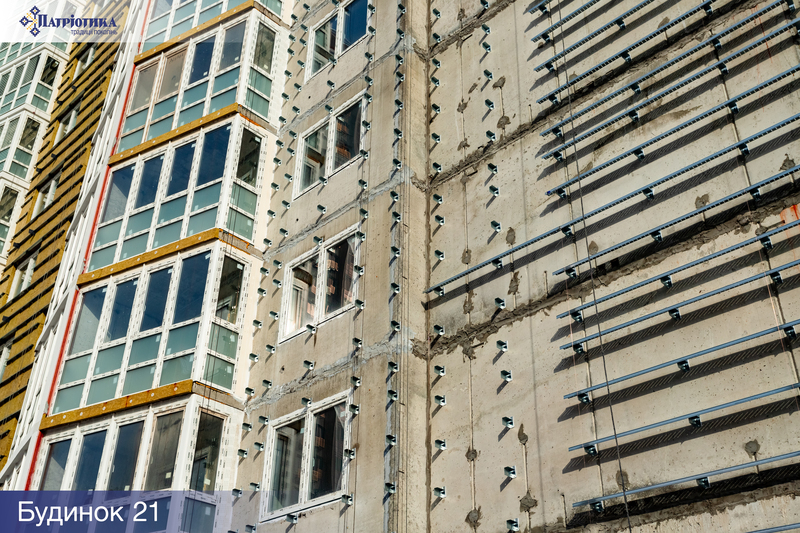

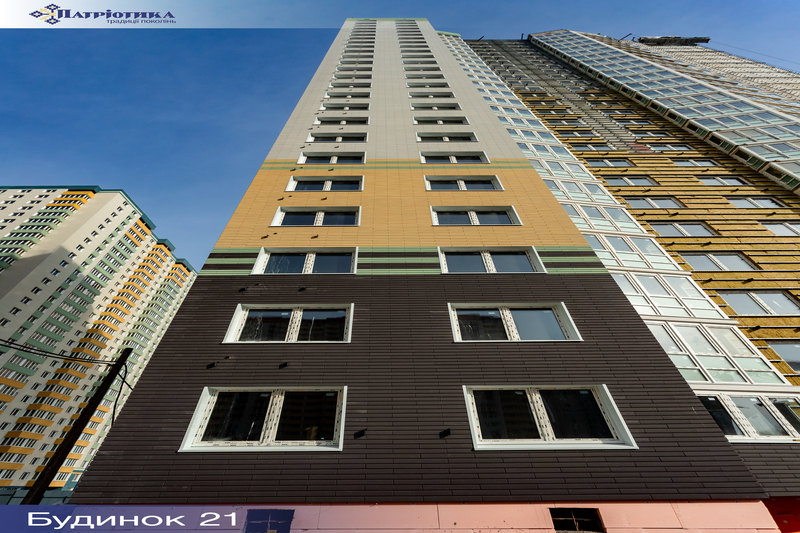

- Виконання фасадних робіт

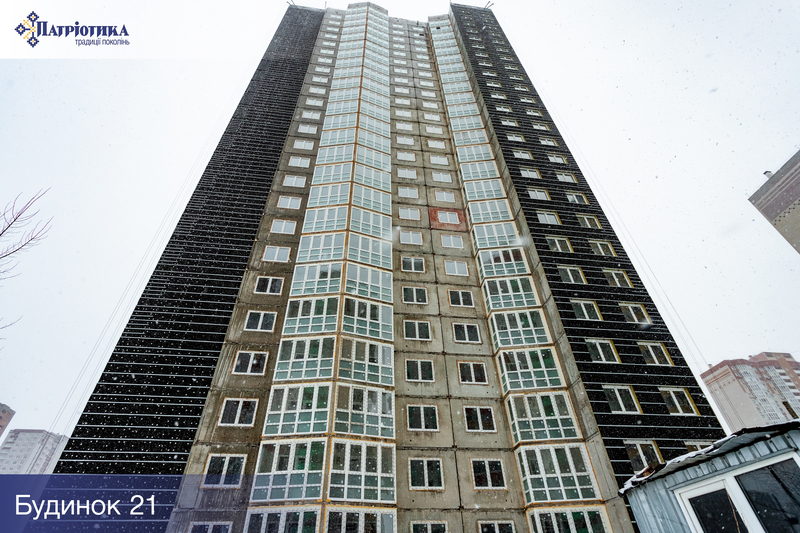

Листопад 2025 р.
- Встановлення металопластикових (віконних) конструкцій
- Виконано гідроізоляцію, цегляну кладку балконів першого поверху та сходи для вхідної групи будинку
- Виконанно перший етап блискавкозахисту

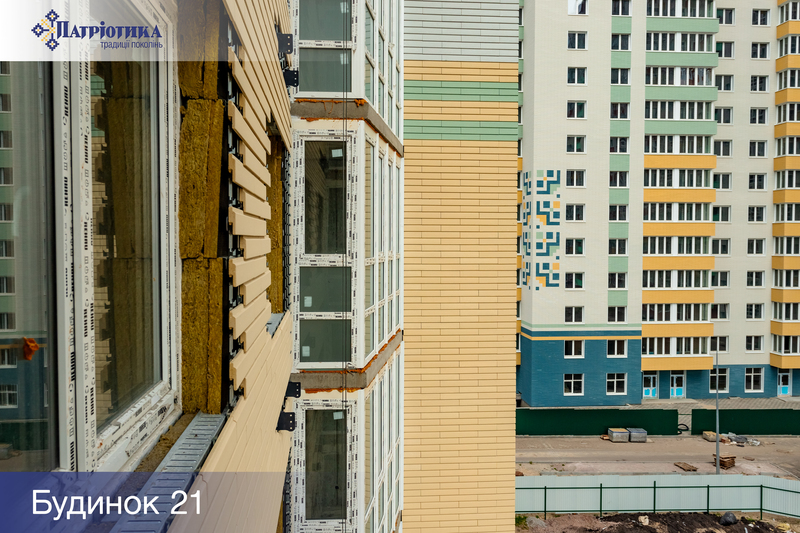

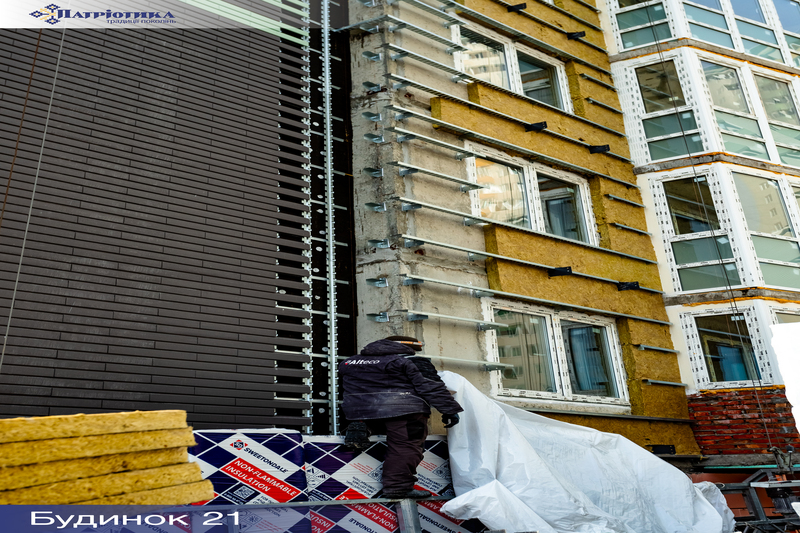

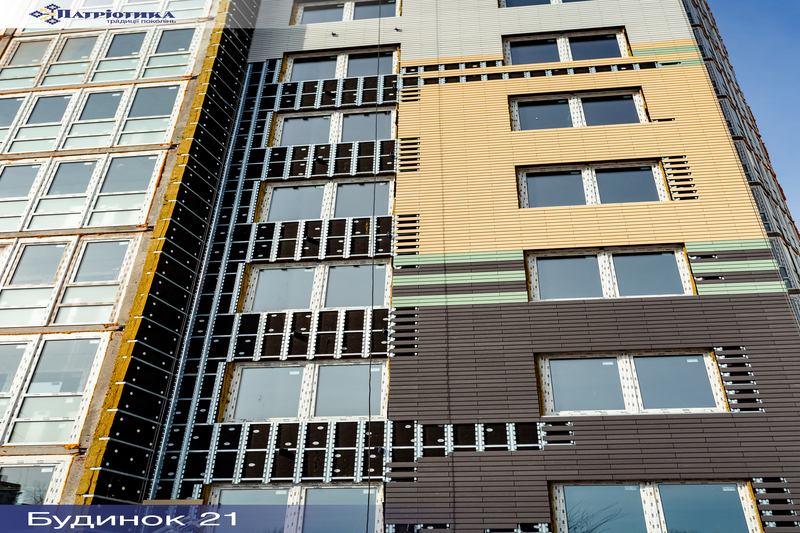

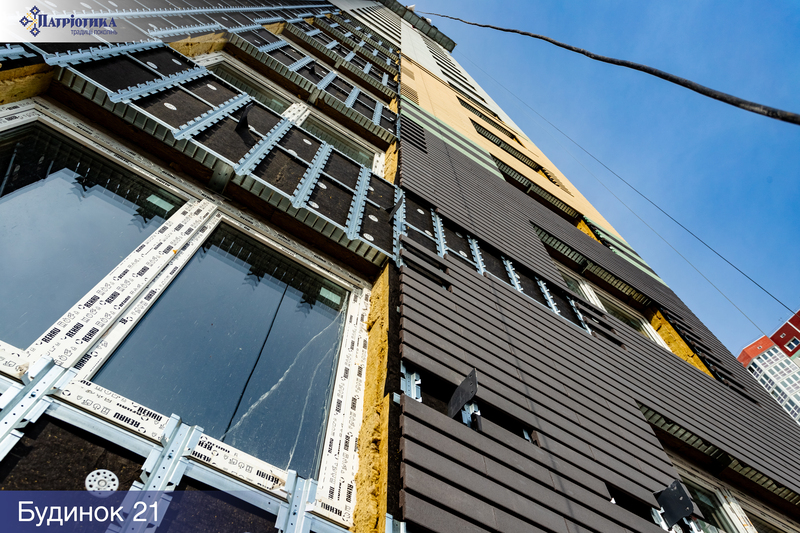

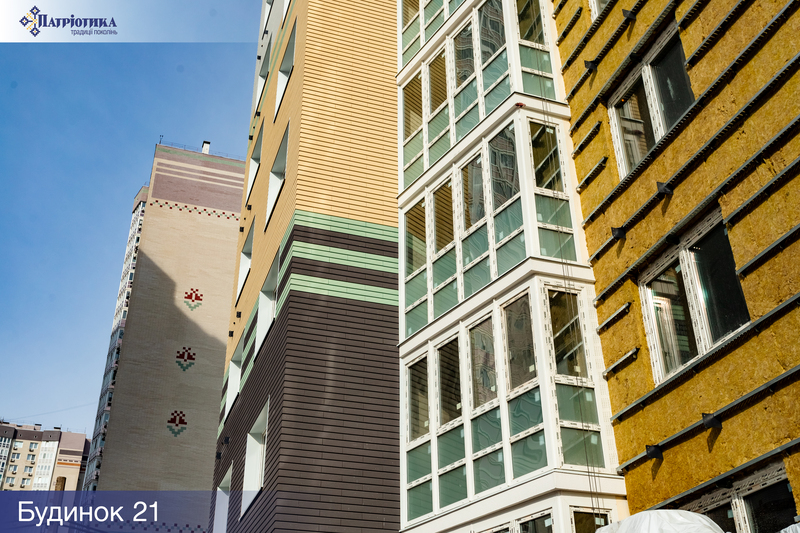

- Виконання фасаду (влаштування системи вентильованого фасаду, вкладання утепленням, вкладання фасадного каменя)
Грудень 2025 р.

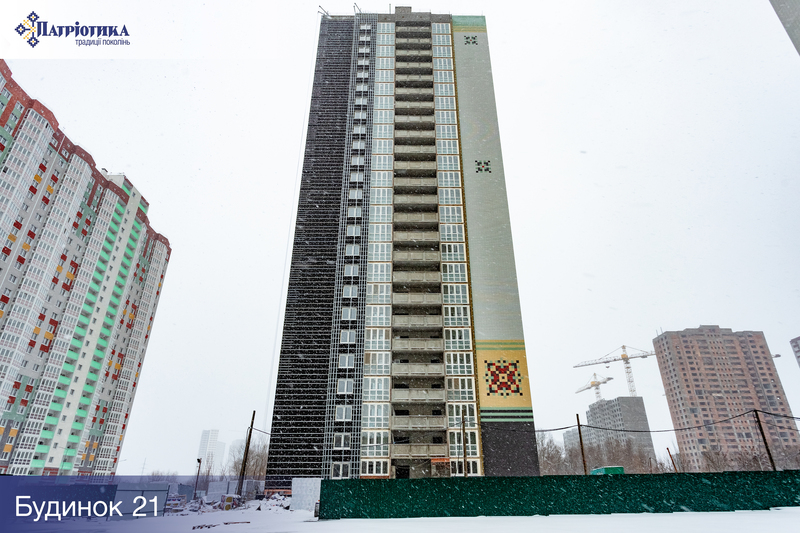

- Встановлення металопластикових (віконних) конструкцій
- Виконано гідроізоляцію, цегляну кладку балконів першого поверху та сходи для вхідної групи будинку
- Виконано перший етап блискавкозахисту

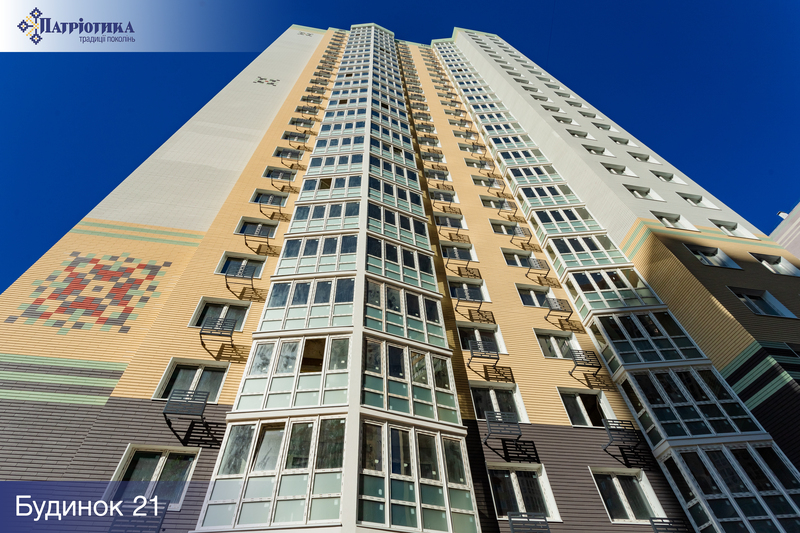

- Виконання фасаду (влаштування системи вентильованого фасаду, вкладання утепленням, вкладання фасадного каменя)
Січень 2026 р.
- Виконання фасаду (влаштування системи вентильованого фасаду, вкладання утепленням, вкладання фасадного каменя)
Лютий 2026 р.
- Виконання фасаду (влаштування системи вентильованого фасаду, вкладання утепленням, вкладання фасадного каменя);

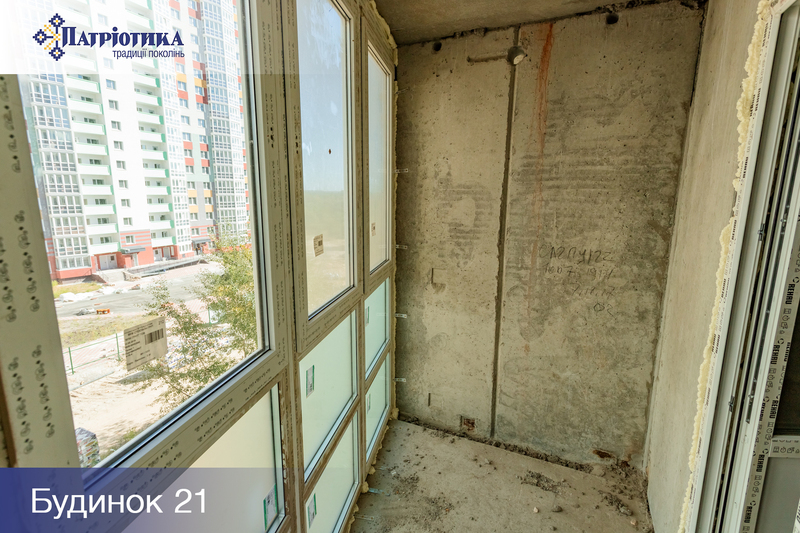

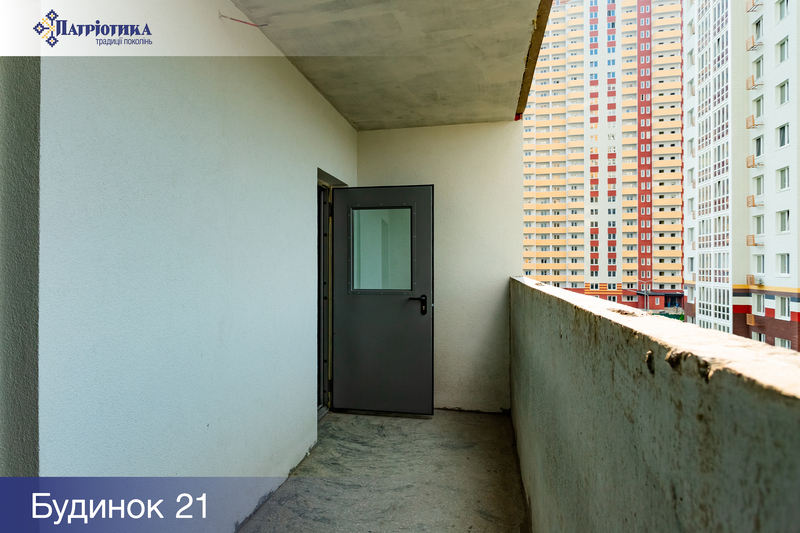

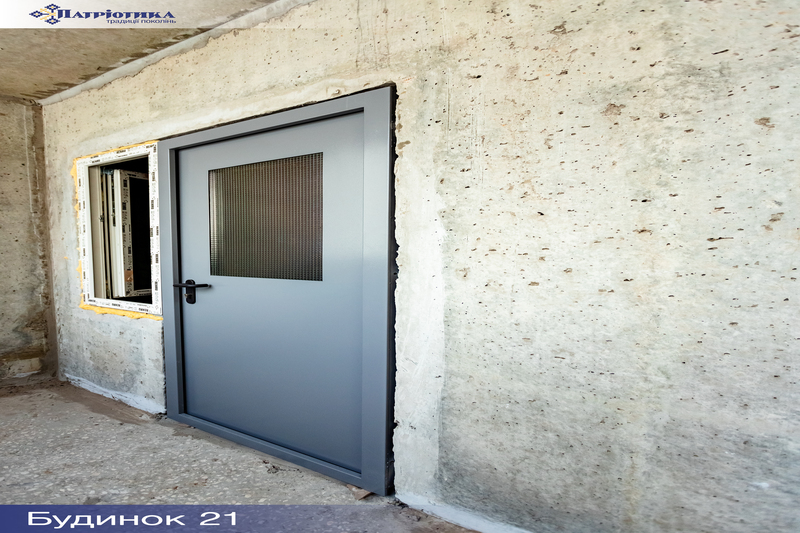

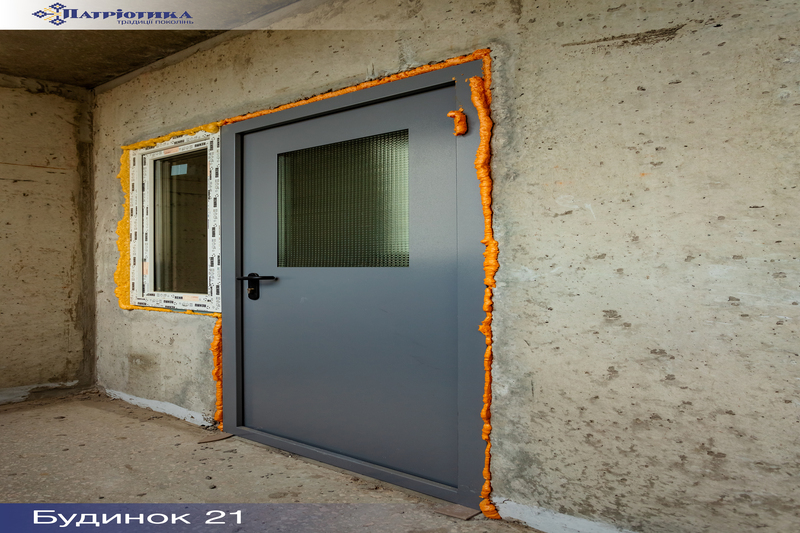

- Встановлення технічних дверей;

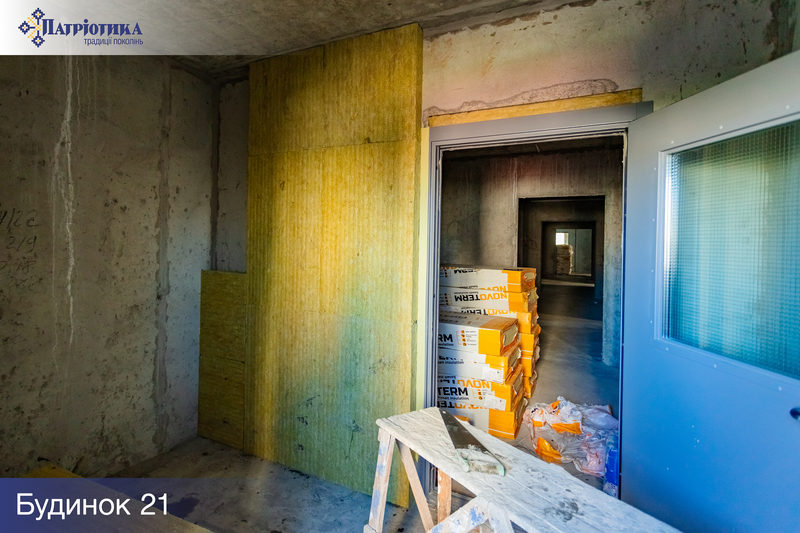

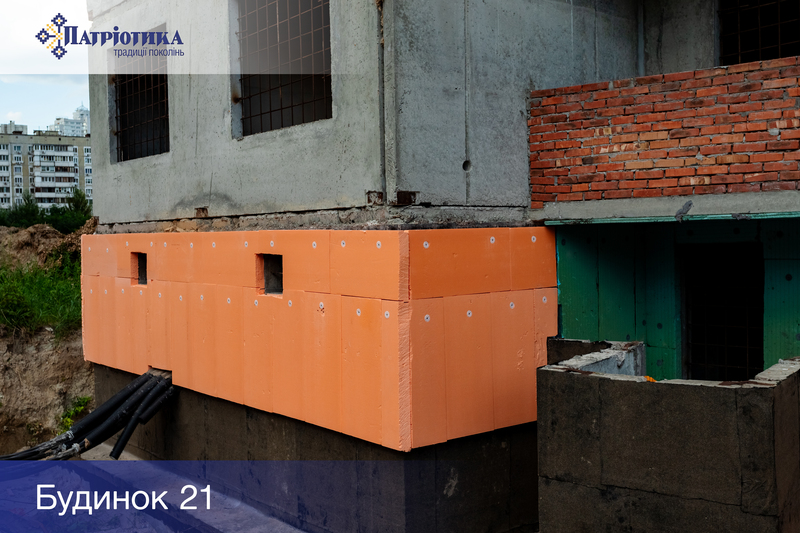

- Утеплення підвалу зсередини і влаштування розуклонки.
Березень 2026 р.
- Виконання фасаду (влаштування системи вентильованого фасаду, вкладання утепленням, вкладання фасадного каменя);
- Підготовчі сантехнічні роботи;
- Підготовчі роботи по електромонтажним роботам;
- Утеплення підвалу зсередини і влаштування розуклонки.
Квітень 2026 р.
- Виконання фасадних робіт (влаштування системи вентильованого фасаду, вкладання утепленням, вкладання фасадного каменя);
- Сантехнічні роботи;
- Підготовчі роботи по електромонтажним роботам;

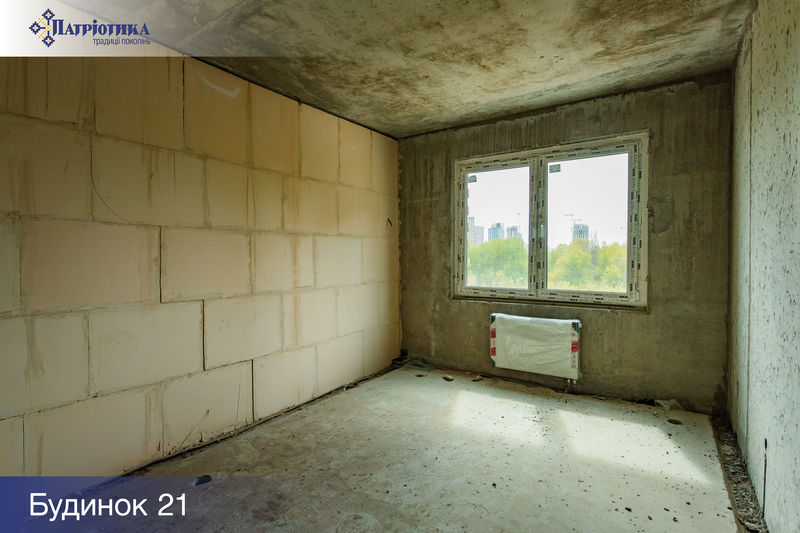

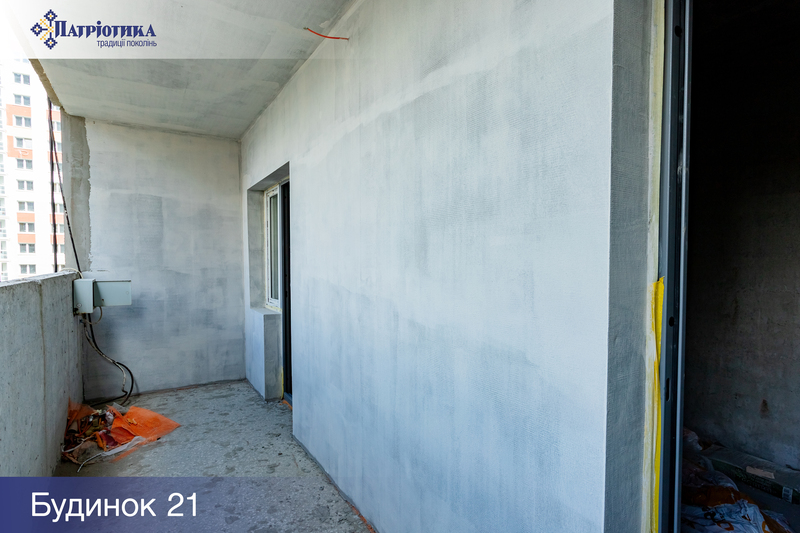

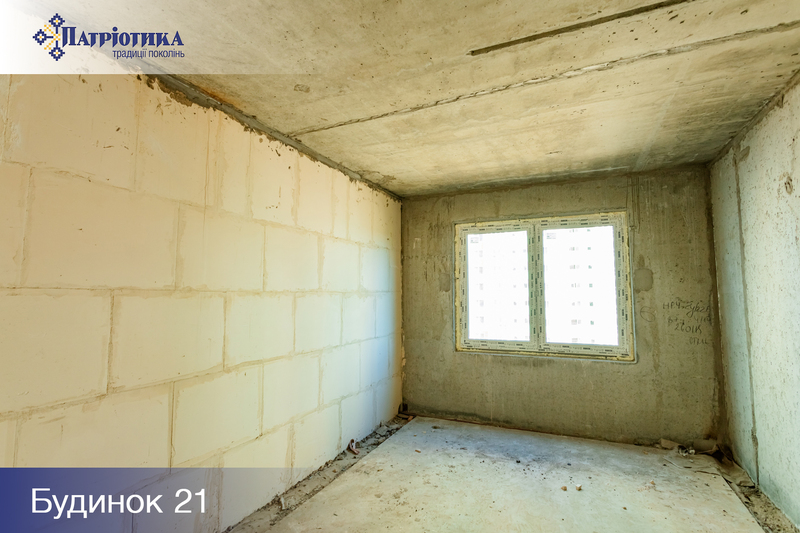

- Оздоблення підвалу зсередини.
Травень 2026 р.
- Виконання фасаду (влаштування системи вентильованого фасаду, вкладання утепленням, вкладання фасадного каменя);
- Сантехнічні роботи;
- Підготовчі роботи по електриці;
- Оздоблення підвалу зсередини;
- Підготовчі роботи по пожежній безпеці.
Червень 2026 р.

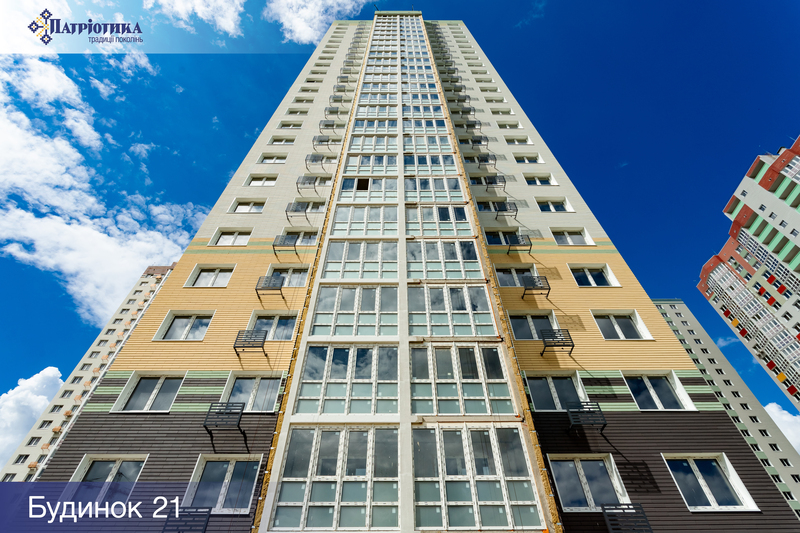

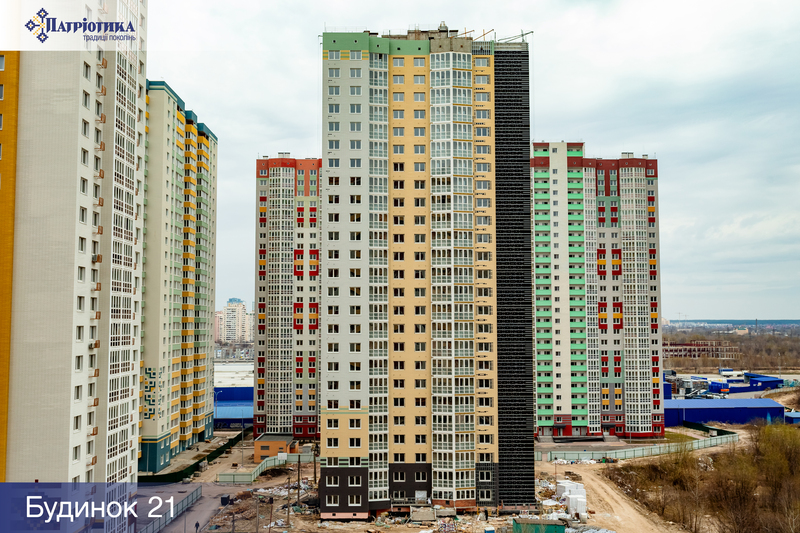

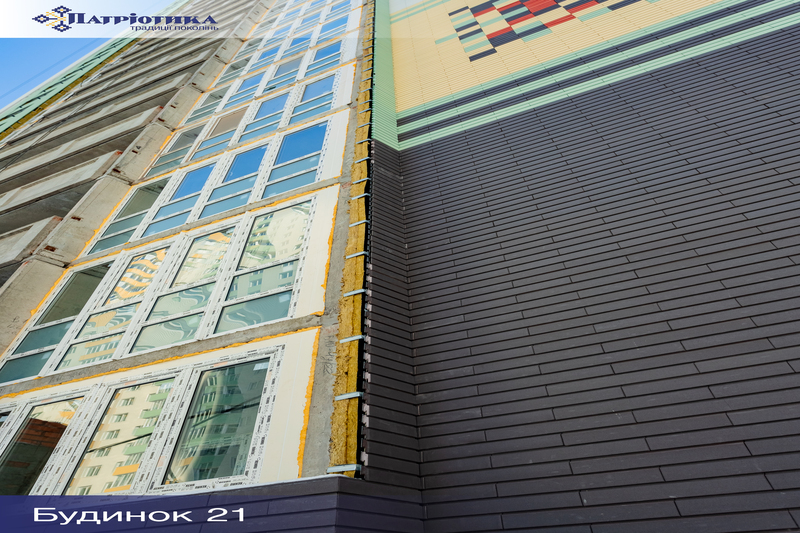

- Виконання фасаду (влаштування мокрого фасаду);
- Сантехнічні роботи - перевірка герметичності вкладних труб;
- Електротехнічні роботи;
- Роботи по пожежній безпеці;
- Монтаж вантажного ліфта;
- Оздоблення підвалу зсередини;
- Підготовка до робіт по МЗК.
Липень 2026 р.
- Виконання фасаду (влаштування мокрого фасаду);
- Сантехнічні роботи - перевірка герметичності вкладних труб;
- Електротехнічні роботи;
- Роботи по пожежній безпеці;
- Монтаж ліфтів
- Оздоблення підвалу зсередини;
- Влаштування стяжки вхідних груп;
- Роботи по МЗК.
Серпень 2026 р.
- Виконання фасаду (влаштування холодних переходів);
- Сантехнічні роботи - встановлення обладнання насосної;
- Електротехнічні роботи;
- Роботи по пожежній безпеці;
- Монтаж ліфтів
- Оздоблення підвалу зсередини;
- Роботи по МЗК.
Вересень 2026 р.
- Виконання фасаду (влаштування холодних переходів);
- Сантехнічні роботи - встановлення обладнання насосної;
- Електротехнічні роботи;
- Роботи по пожежній безпеці;
- Монтаж ліфтів;
- Оздоблення підвалу зсередини;
- Роботи по МЗК.
