Будинок №5  ЖК Еврика



Травень 2025 р.



- Визначається план робіт по будинку



Червень 2025 р.



- Створено кооператив, підписано прокол з Дирекцією

- Визначається план робіт по будинку



Серпень 2025 р.

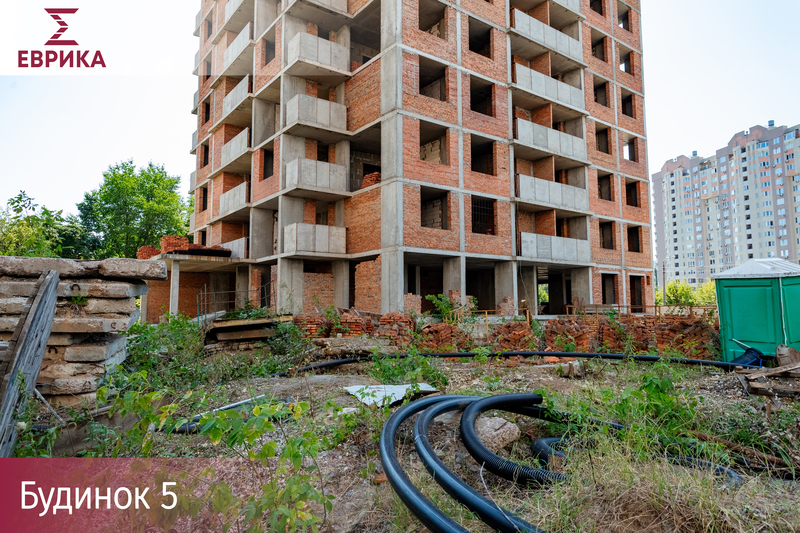

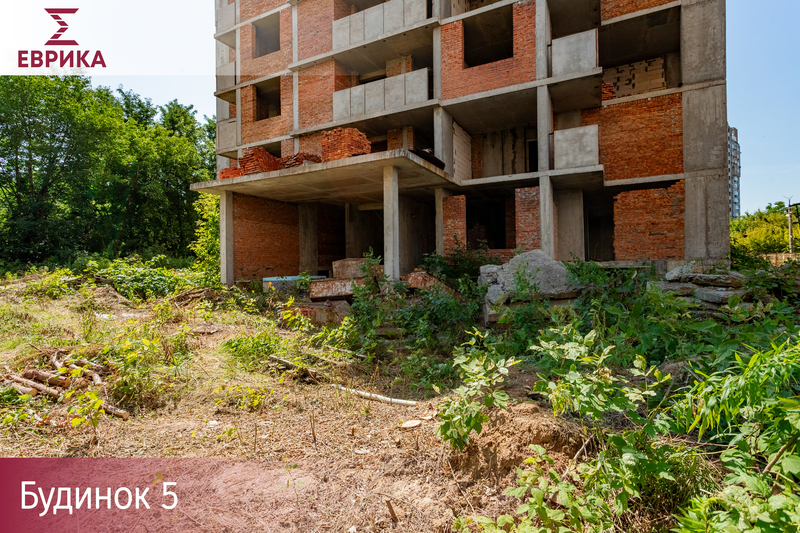

- Проведено ревізію огорожі будівельного майданчика, розчищено територію

- Визначено план робіт по будинку, підготовка до проведення тендерних процедур



Вересень 2025 р.



- Підготовка до встановлення підйомника

- Підготовка до вкладання цегляної кладки.



Жовтень 2025 р.



- Підготовка до встановлення підйомника

- Підготовка до вкладання цегляної кладки

- Оголошення тендеру на встановлення металопластикових конструкцій (вікон та балконних блоків)



Листопад 2025 р.



- Підготовка до встановлення підйомника

- Підготовка до вкладання цегляної кладки

- Тендер на встановлення металопластикових конструкцій (вікон та балконних блоків)



Грудень 2025 р.



- Підготовка до встановлення підйомника

- Підготовка до вкладання цегляної кладки

- Тендер на встановлення металопластикових конструкцій (вікон та балконних блоків)

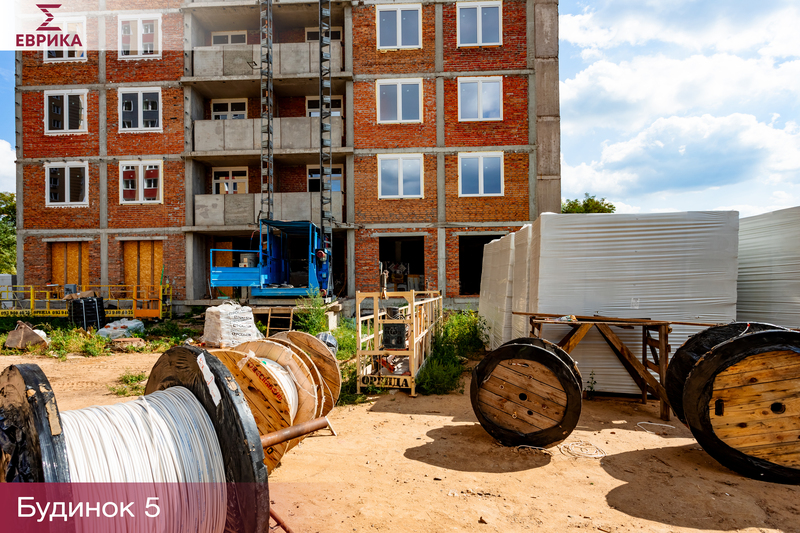

- Влаштування тимчасового електропостачання для забезпечення будівельних робіт

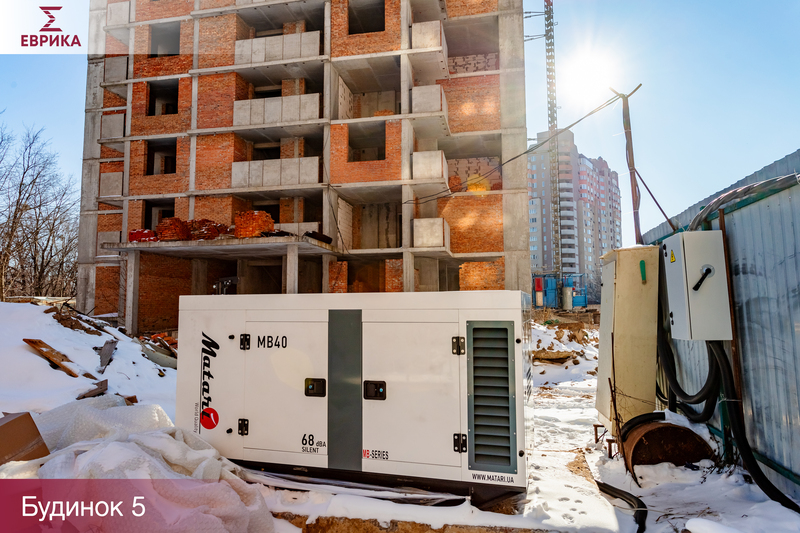

- Придбано генератор, підготовка до встановлення

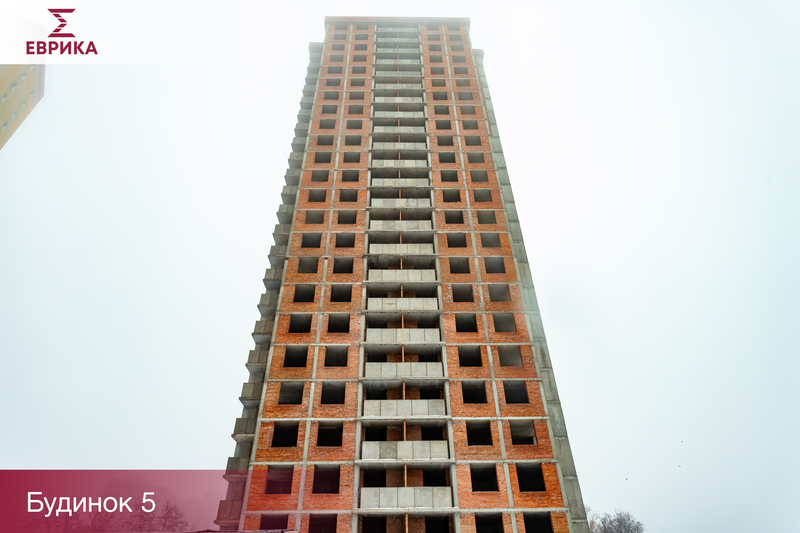

Січень 2026 р.



- Підготовка до встановлення підйомника

- Підготовка до вкладання цегляної кладки

- Тендер на встановлення металопластикових конструкцій (вікон та балконних блоків)

- Влаштування тимчасового електропостачання для забезпечення будівельних робіт

- Придбано генератор, підготовка до встановлення

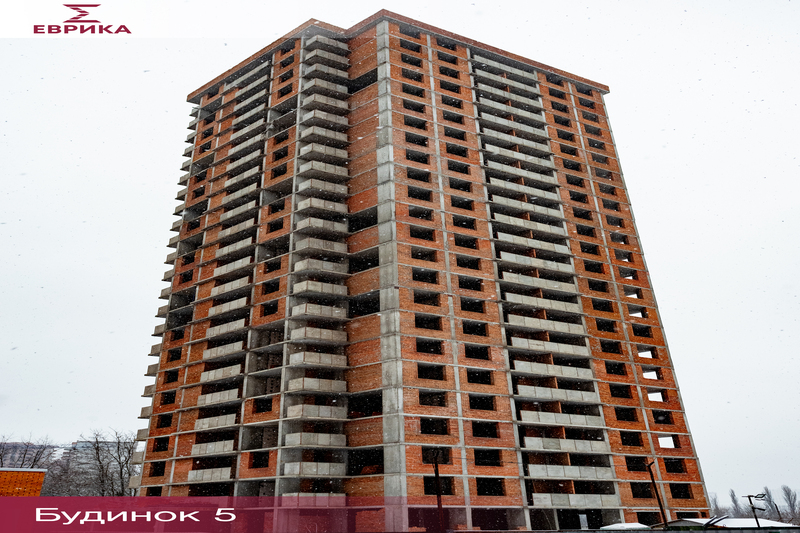

Лютий 2026 р.

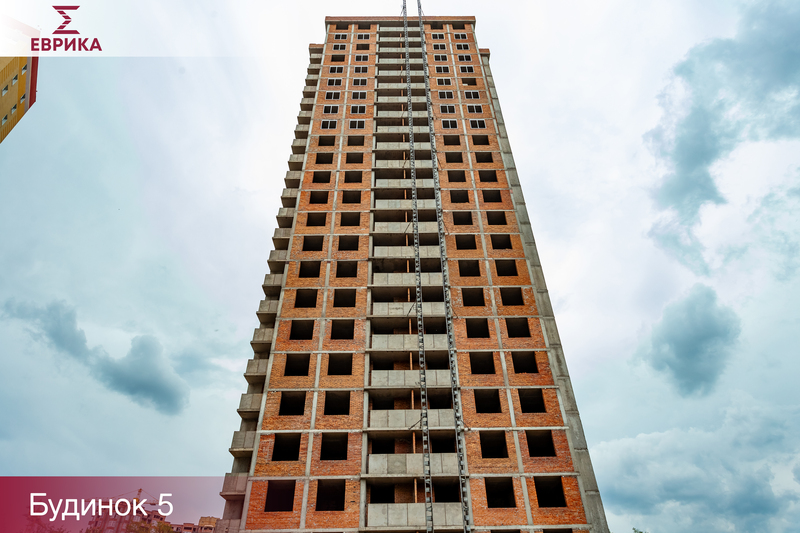

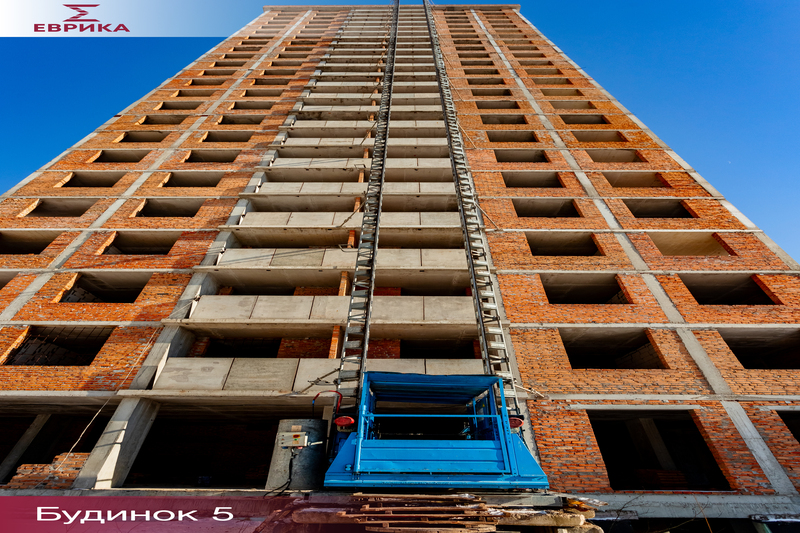

- Встановлено підйомник;

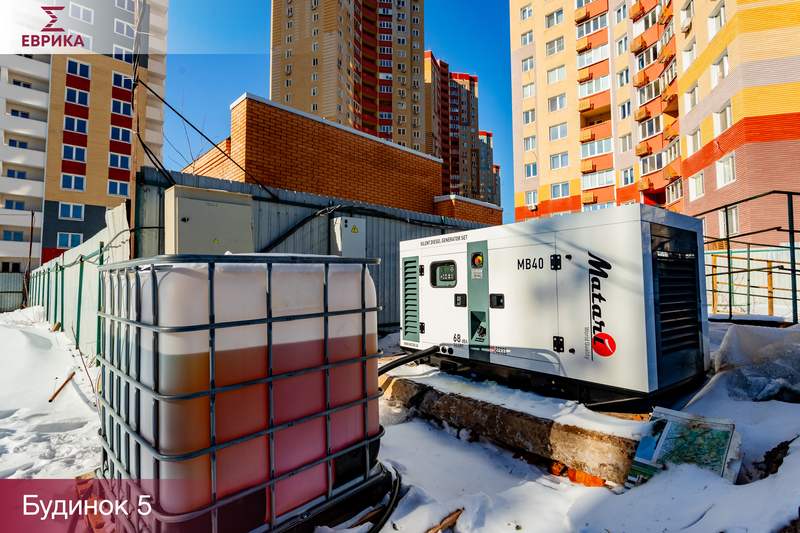

- Встановлено генератор;

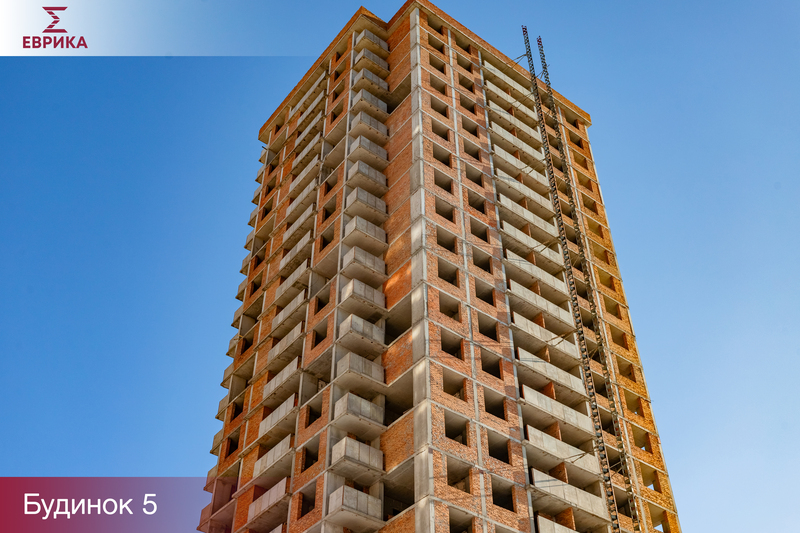

- Початок вкладання цегляної кладки;

- Укладення договору на встановлення металопластикових конструкцій (вікон та балконних блоків);

- Початок тендеру на монтаж ліфтових систем.



Березень 2026 р.



- Виконання цегляної кладки;

- Виготовлення металопластикових конструкцій (вікон та балконних блоків);

- Проведення тендеру на монтаж ліфтів.



Квітень 2026 р.



- Виконання цегляної кладки;

- Виготовлення металопластикових конструкцій (вікон та балконних блоків);

- Тендер на монтаж ліфтів.



Травень 2026 р.



- Виконання цегляної кладки;

- Встановлення металопластикових конструкцій (вікон та балконних блоків);

- Тендер на виконання фасаду;

- Тендер на монтаж ліфтів;

- Тендер по електромонтажним роботам.



Червень 2026 р.



- Встановлення металопластикових конструкцій (вікон та балконних блоків);

- Тендер на виконання фасаду;

- Тендер на монтаж ліфтів;

- Тендер по електромонтажним роботам.



Липень 2026 р.



- Завершується встановлення металопластикових конструкцій (вікон та балконних блоків);

- Підготовчі роботи до виконання фасаду;

- Виготовлення та монтаж ліфтового обладнання;

- Тендер по електромонтажним роботам.



Серпень 2026 р.



- Завершується встановлення металопластикових конструкцій (вікон та балконних блоків);

- Підготовчі роботи до виконання фасаду;

- Виготовлення та монтаж ліфтового обладнання;

- Виконання електромонтажних робіт;

- Тендер на квартирні двері;

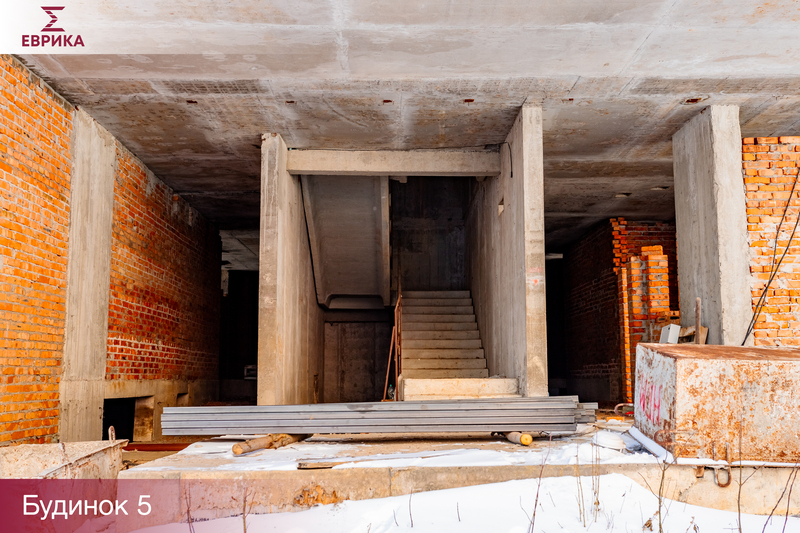

- Виконання цегляної кладки внутрішніх міжквартирних перегородок.



Вересень 2026 р.



- Завершується встановлення металопластикових конструкцій (вікон та балконних блоків);

- Роботи з виконання фасаду;

- Виготовлення та монтаж ліфтового обладнання;

- Виконання електромонтажних робіт;

- Тендер на квартирні двері;

- Виконання цегляної кладки внутрішніх міжквартирних перегородок.
