Будинок №3 Еврика
Червень 2025 р.
- Режим очікування черги
Серпень 2025 р.
- Обговорення доцільності створення кооперативу
Вересень 2025 р.
- Обговорення доцільності створення кооперативу
Жовтень 2025 р.
- Обговорення доцільності створення кооперативу
Листопад 2025 р.
- Зареєстровано кооператив, код ЄДРПОУ 45941111. Збір заяв про членство в кооперативі
Грудень 2025 р.
- Режим очікування черги
Січень 2026 р.
- Режим очікування черги
Лютий 2026 р.
- Режим очікування черги
Березень 2026 р.

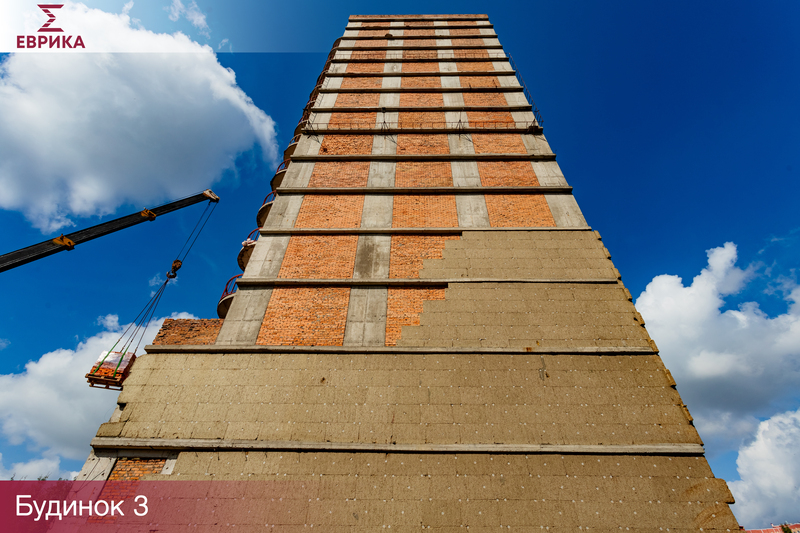

- Початок робіт з виконання цегляної кладки;
- Початок робіт по влаштування тимчасової електромережі;
- Підписання угоди на монтаж металевих дверей;
- Підписано угоди на встановлення вікон та пуско-наладку ліфтів.
Квітень 2026 р.
- Роботи з демонтажу дефектної та виконання нової цегляної кладки;
- Монтаж металевих дверей;
- Підписання рамкових угод на встановлення вікон, пуско-наладку ліфтів та гідроізоляції фундаменту;
- Проведення тендеру на влаштування фасаду.
Травень 2026 р.
- Роботи з демонтажу дефектної та виконання нової цегляної кладки;
- Монтаж металевих дверей;
- Виготовлення металопластикових та алюмінієвих віконних блоків та дверей офісних приміщень;
- Підписання рамкових угод на пуско-наладку ліфтів та гідроізоляції фундаменту;
- Проведення тендеру на влаштування фасаду.
Червень 2026 р.
- Завершено демонтаж дефектної цегли, розпочато кладку цегли;
- Завершено виконання металопластикових конструкцій (вікон), початок монтажу очікується після закінчення кладки цегли;
- Завершено вироблення алюмінієвих дверей, монтаж очікується після закінчення кладки цегли;
- Металеві двері на холодних переходах та в ліфтових виконано на 95%;
- Гідроізоляція фасаду закінчена на 85%;
- Підписана комерційна угода на засипку ґрунтом фундаменту 3 та 4 секції;
- Проведений тендер на влаштування частини фасаду;
- Вивезено сміття навколо будинку, прибирання сміття в будинку виконано на 60%.
Липень 2026 р.
- Завершено демонтаж дефектної цегли, розпочато кладку цегли;
- Завершено виконання металопластикових конструкцій (вікон);
- Завершено вироблення алюмінієвих дверей;
- Виконано металеві двері на холодних переходах та в ліфтових;
- Завершено гідроізоляцію фасаду;
- Зворотня засипка ґрунтом фундаменту;
- Підготовчі роботи до виконання фасаду;
- Вивезення будівельного сміття навколо та в будинку;
- Регулювання фурнітури вікон та дверей.
Серпень 2026 р.

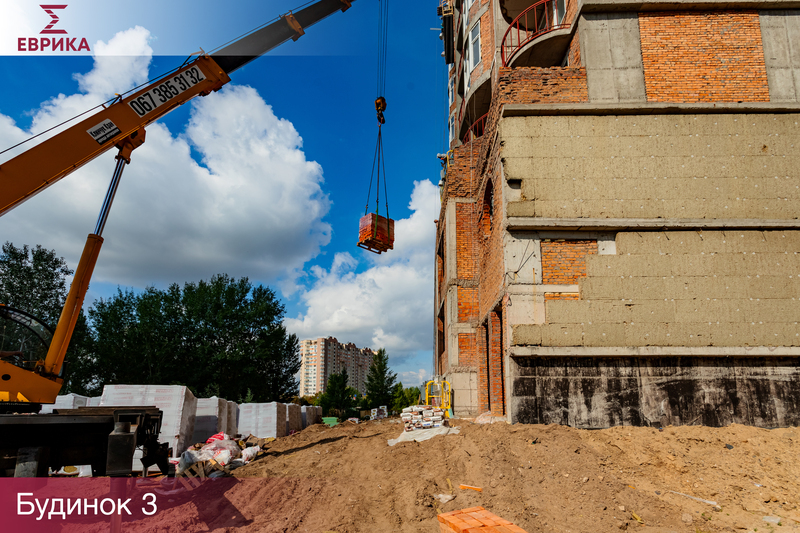

- Завершено демонтаж дефектної цегли, продовжується кладка цегли;
- Завершено виконання металопластикових конструкцій (вікон), розпочато їх монтаж;
- Завершено вироблення алюмінієвих дверей;
- Встановлені металеві двері на холодних переходах та в ліфтових;
- Завершено гідроізоляцію фасаду;
- Завершена зворотня засипка ґрунтом фундаменту;
- Початок робіт по виконанню фасаду;
- Продовження вивезення будівельного сміття навколо та з будинку;
- Регулювання фурнітури вікон та дверей.

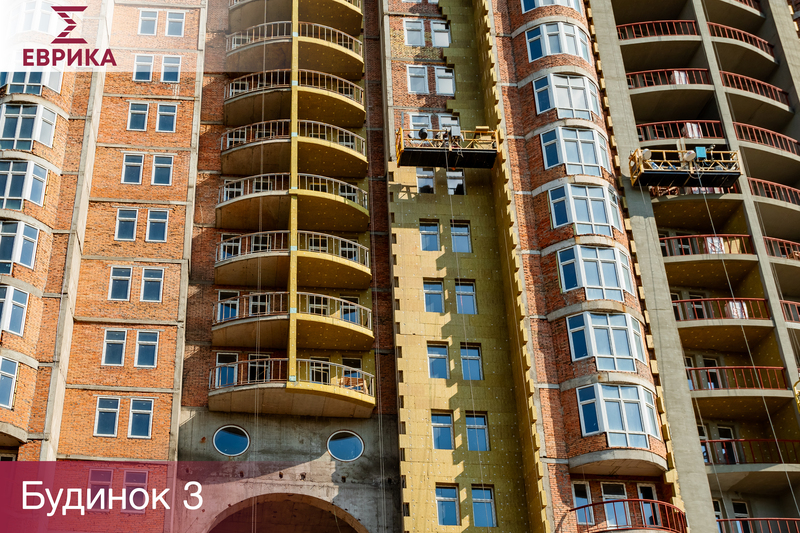

- Виконано перший етап блискавкозахисту;
- Розпочаті роботи по влаштуванню отворів під підйомники в офісних приміщеннях.
Вересень 2026 р.
- Завершено демонтаж дефектної цегли, продовжується кладка цегли;
- Завершено виконання металопластикових конструкцій (вікон), розпочато їх монтаж;
- Завершено вироблення алюмінієвих дверей;
- Встановлені металеві двері на холодних переходах та в ліфтових;
- Завершено гідроізоляцію фасаду;
- Завершена зворотна засипка ґрунтом фундаменту;
- Початок робіт по виконанню фасаду;
- Продовження вивезення будівельного сміття навколо та з будинку;
- Регулювання фурнітури вікон та дверей.
- Виконано перший етап блискавкозахисту;
- Розпочаті роботи по влаштуванню отворів під підйомники в офісних приміщеннях.
